Transformateur en urgence : quel délai de livraison en 2026, et comment raccourcir l’attente ?

Yang, Entogo

Transformateur en urgence : délais jusqu’à la remise sous tension, d’heures (groupe électrogène) à près de 4 ans (puissance)

Points clés

  • Selon la Commission européenne (10 décembre 2025), les prix et les délais des transformateurs et câbles neufs ont presque doublé en 2025 par rapport à 2021-2022.
  • RTE constate près de quatre ans de délai d’approvisionnement pour un transformateur de puissance, contre un an et demi avant 2020, pour un prix moyen doublé.
  • Un pont (groupe électrogène, transformateur ou poste mobile de location) se compte en jours ou en semaines ; le transformateur neuf reste la solution définitive.
  • Un transformateur conçu pour une alimentation temporaire après une panne est exclu de l’écoconception, mais pas s’il sert à moderniser durablement le poste (règlement 548/2014, art. 1).
  • Un transformateur réparé avec remplacement du noyau (ou d’une partie) et d’au moins un enroulement complet doit être réévalué et respecter les plafonds de pertes (art. 1, par. 3).
  • Exemple : pont de 800 kVA dimensionné par S = 560 ÷ 0,93 ÷ 0,85 = 708,4 kVA, puis 1000 kVA neuf remis sous tension en 24 semaines dont 12 de fabrication.

Commander un transformateur en urgence ne veut pas dire le recevoir en quelques jours. En 2026, le marché n’est pas revenu à la normale : selon la Commission européenne, les prix et les délais des transformateurs et des câbles neufs ont presque doublé en 2025 par rapport à 2021-2022, et RTE constate près de quatre ans d’approvisionnement pour un transformateur de puissance, contre un an et demi avant 2020. Remettre un site sous tension vite suppose donc deux décisions séparées. D’abord un pont, qui se compte en jours ou en semaines : groupe électrogène, transformateur ou poste mobile de location, réparation. Ensuite la solution définitive, un transformateur neuf dont le délai se négocie : environ 12 semaines de fabrication pour les équipements CEI/CE d’Entogo, transport, dédouanement et mise en service en plus. Dans l’exemple chiffré, un transformateur 1000 kVA 20/0,4 kV en panne est remplacé en 24 semaines, avec un pont de 800 kVA. Précision : il s’agit des transformateurs HTA/BT et de puissance, de 250 kVA à plusieurs MVA, pas des petits transformateurs 230/12 V. L’article vise les réseaux CEI à 50 Hz : France d’abord, puis Belgique, Suisse, Maghreb et Afrique de l’Ouest. Situation au 27 octobre 2026.

Quel est le délai de livraison d’un transformateur en 2026 ?

Aucun organisme ne publie un délai unique : les chiffres disponibles portent sur des familles d’appareils différentes, et ce sont des délais d’approvisionnement, de la commande à la livraison. Ils ne comprennent ni l’approbation des plans, ni le transport, ni la pose. Le tableau rassemble les données publiques les plus récentes pour les réseaux européens.

IndicateurValeur publiéePérimètreSource (date)
Délai d’approvisionnement d’un transformateur de puissance1,5 an avant 2020, près de 4 ans aujourd’huiréseau de transport françaisRTE, SDDR 2025 (juin 2025)
Prix moyen d’un transformateur de puissancedoublé sur la même périoderéseau de transport françaisRTE, SDDR 2025 (juin 2025)
Prix et délais des transformateurs et câbles neufspresque doublés en 2025 par rapport à 2021-2022Union européenneCommission, COM(2025) 1005 (10 décembre 2025), d’après l’AIE
Délai des gros transformateursjusqu’à 4 ans, près du double d’avant 2021Union européenneInstitut Jacques Delors (décembre 2025)
Délai des gros transformateurs de puissance48 à 60 moisEuropePTR, CWIEME Berlin (17 mars 2026)
Délai des transformateurs de distributionpic au-delà de 100 semaines en 2023, détente depuissegment, sans région préciséePTR, CWIEME Berlin (17 mars 2026)
Délai d’un poste de transformation de distribution8 à 10 semaines avant la crise, plus de 12 mois en 2023, 7 mois avec un marché-cadreIlle-et-VilaineSDE35 (16 mars 2023)

Deux lectures s’imposent. Pour un transformateur de puissance HTB/HTA, l’urgence ne se règle pas par une commande neuve : quatre ans, c’est un projet d’investissement. Pour un transformateur de distribution HTA/BT de 250 à 2500 kVA, la tension a reculé depuis le pic de 2023 et les délais varient beaucoup d’un fabricant à l’autre : c’est là que l’acheteur pressé a une marge. Si l’urgence porte sur un poste complet (enveloppe, cellules, transformateur, TGBT), le planning à rebours du poste de transformation préfabriqué : prix et délais détaille les blocs à commander. Le terme est défini au glossaire : délai de livraison.

Pourquoi y a-t-il encore une pénurie de transformateurs ?

La demande de réseau avance plus vite que les capacités d’usine, et les gestionnaires réservent ces capacités longtemps à l’avance. Le 17 mars 2026, Enedis a annoncé un marché de transformateurs de puissance HTB/HTA portant sur environ 165 appareils par an, sur une durée pouvant aller de 5 à 8 ans, attribué à huit fabricants. Un acheteur industriel qui arrive avec une commande unique passe après ces volumes contractuels.

L’offre reste concentrée : selon l’Institut Jacques Delors, la Chine représentait 60 % des importations de transformateurs de l’UE en 2023. Le syndicat d’énergie d’Ille-et-Vilaine (SDE35) citait aussi la tôle magnétique, le faible nombre de fabricants et la phase 2 de l’écoconception des transformateurs, applicable depuis le 1er juillet 2021 : pour mettre leurs produits à niveau, des fabricants ont arrêté une partie de leurs lignes de production. Conséquence : la mention « disponible » ou « en stock » d’un catalogue ne remplace pas un engagement écrit, et le délai réel se lit dans l’offre ferme.

Transformateur en panne : quelles solutions pour remettre le site sous tension vite ?

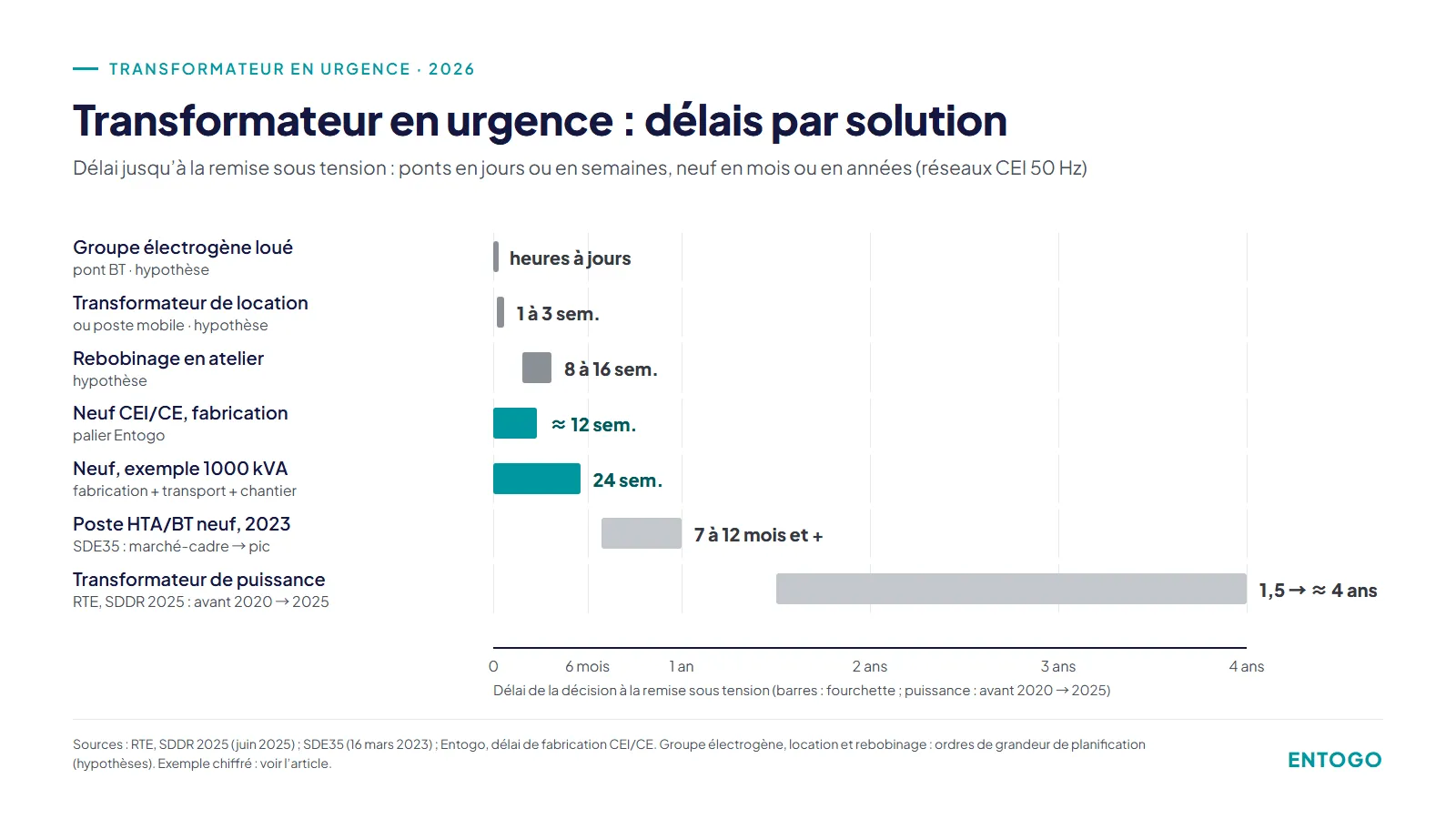

Le classement ci-dessous va du plus rapide au plus lent jusqu’à la remise sous tension. Les durées notées « hypothèse » sont des ordres de grandeur de planification, à remplacer par les engagements écrits du loueur, du réparateur ou du fabricant ; les autres sont sourcées plus haut.

RangSolutionDélai jusqu’à la remise sous tensionCoût et risqueQuand l’utiliser
1Groupe électrogène loué, raccordé au TGBTheures à quelques jours (hypothèse)loyer et carburant ; puissance limitée, bruit, émissionsréalimenter les charges prioritaires tout de suite
2Transformateur ou poste mobile de location1 à 3 semaines (hypothèse)loyer mensuel, socle et câbles provisoires, consignation HTApont de plusieurs mois pour toute la charge
3Réparation sur site (traversée, joint, huile, accessoire)1 à 4 semaines (hypothèse)faible si la partie active est saine ; diagnostic obligatoiredéfaut externe, essais diélectriques bons
4Appareil d’occasion ou reconditionné compatible2 à 6 semaines si l’appareil existe (hypothèse)historique inconnu, pertes, qualité de l’huile, encombrementpont long, ou définitif après essais
5Rebobinage en atelier8 à 16 semaines (hypothèse)réévaluation écoconception si noyau et enroulement sont remplacésappareil spécial sans équivalent rapide
6Neuf à délai de fabrication courtenviron 12 semaines de fabrication, plus transport et mise en servicespécification à figer vite ; transport à organiserremplacement définitif d’un HTA/BT
7Neuf, transformateur de puissance HTB/HTAprès de 4 ans (RTE)réservation de capacité, projet d’investissementrenouvellement planifié, pas l’urgence

Le groupe électrogène est la seule solution comptée en heures ; avec le raccordement provisoire, il figurait parmi les solutions temporaires du SDE35 en 2023. Le transformateur ou le poste mobile de location couvre toute la charge, mais exige un emplacement, un raccordement HTA provisoire, des essais et, si l’arrivée HTA est touchée, une mise hors tension coordonnée avec le gestionnaire de réseau. La réparation sur site suppose une partie active saine. L’appareil d’occasion n’est une solution que si sa tension, son couplage, sa tension de court-circuit et ses dimensions correspondent au poste ; sinon on reprend le TGBT, les câbles et le génie civil, et le gain de temps disparaît.

Transformateur de location, réparé ou d’occasion : peut-il rester en service ?

Dans l’Union européenne, le règlement (UE) n° 548/2014, modifié par le règlement (UE) 2019/1783, fixe les exigences d’écoconception pour la mise sur le marché ou la mise en service des transformateurs de 1 kVA et plus utilisés sur les réseaux à 50 Hz (article 1, paragraphe 1). Trois dispositions pèsent sur l’urgence, en vigueur au 27 octobre 2026.

SituationRègleArticleConséquence pour l’acheteur
Transformateur conçu pour une alimentation temporaire après une panne ou pendant la rénovation d’un posteexclu du règlement, sauf s’il sert à moderniser durablement le posteart. 1, par. 2, point e)la location est un pont, pas une solution définitive
Réparation avec remplacement du noyau (ou d’une partie) et d’un ou plusieurs enroulements completsréévaluation de la conformité et respect du règlement, quelle que soit la date de première mise sur le marchéart. 1, par. 3un rebobinage lourd doit atteindre les plafonds de pertes
Transformateur neuf mis sur le marchéplafonds de pertes de la phase 2 depuis le 1er juillet 2021annexe Iexiger les pertes garanties et la déclaration UE de conformité
Remise en service après remplacementvérification initiale à la mise en service et après une modification de structureCode du travail, R4226-14prévoir l’organisme de vérification dans le planning

Un transformateur de moyenne puissance, au sens du règlement, a tous ses enroulements d’une puissance assignée inférieure ou égale à 3150 kVA et une tension la plus élevée pour le matériel supérieure à 1,1 kV et inférieure ou égale à 36 kV (article 2, point 3) : presque tous les postes HTA/BT sont concernés. Si le pont est un poste mobile avec ses propres cellules HTA, vérifiez aussi leur isolation : voir cellule HTA sans SF6. Hors de l’UE (Maghreb, Afrique de l’Ouest, Suisse), ces textes ne s’appliquent pas tels quels, mais un pont n’a pas davantage vocation à durer.

Comment raccourcir le délai de livraison d’un transformateur neuf ?

Le délai de fabrication n’est qu’un tronçon du chemin critique. Les semaines se perdent dans les allers-retours sur la spécification, l’attente des plans, les essais imprévus et une logistique organisée trop tard. Chaque levier se vérifie.

LevierCe qu’il faut figerEffet sur le chemin critique
Puissance normalisée630, 800, 1000, 1250, 1600, 2000 ou 2500 kVAévite une étude spéciale et des matériaux hors standard
Copie de la plaque existantetensions, couplage Dyn11, ucc, prises ±2 × 2,5 %, entraxe des galetsTGBT, câbles et socle réutilisés sans nouvelle étude
Accessoires standardDGPT2, traversées, galets, peinturepas d’approvisionnement spécifique
Spécification gelée avant la commandeune seule révision, signée par un seul valideurpas de reprise des plans en cours de fabrication
Approbation des plans rapideretour sous 5 jours ouvrés (hypothèse de planning)la fabrication démarre à la date prévue
Essais individuels de sérieessais de routine de la CEI 60076-1, essais de type déjà disponiblespas d’attente d’un créneau de laboratoire
Démarches en parallèleconsignation, vérification initiale, grue, transportaucune démarche administrative sur le chemin critique
Logistique choisie à la commandeIncoterm, port, transitaire, documents de douanepas de conteneur bloqué au port

La commande la plus rapide reprend le transformateur en panne à l’identique, sauf s’il était sous-dimensionné. Pour la technologie, voir transformateur sec ou à huile ; pour comparer les offres, le prix d’un transformateur 630, 1000 ou 1600 kVA. Préparez les documents d’importation dès la commande : un transformateur à diélectrique liquide de plus de 650 kVA et jusqu’à 10 000 kVA relève de la position tarifaire 8504.22.

Quels fabricants peuvent livrer un transformateur le plus vite ?

Quand les délais ont presque doublé depuis 2021-2022, le fabricant le plus rapide n’est pas forcément le plus connu : c’est celui qui dispose de tôles, de noyaux, de bobinages et d’un créneau d’usine, et qui reçoit une spécification figée.

Entogo annonce environ 12 semaines de fabrication pour les équipements CEI/CE destinés à l’exportation, issus de sa gamme de fabrication propre : transformateurs, postes préfabriqués et appareillage. Le délai vaut pour les produits standard comme pour les configurations sur mesure. Il repose sur une usine en propre en Chine, d’une surface bâtie d’environ 20 000 m², et sur une chaîne d’approvisionnement intégrée, qui donnent un contrôle direct sur le planning de production et les flux de matières. Le transport, le dédouanement, la pose et la mise en service s’ajoutent à ces 12 semaines et figurent séparément dans l’offre ; pour les équipements fournis sur projet par des partenaires de fabrication, le délai est confirmé au cas par cas. La gamme comprend par exemple le transformateur de puissance à huile 36 kV, 2,5 à 31,5 MVA, conçu selon la CEI 60076 et disponible en 50 Hz. Pour vérifier un délai sur un cas réel, envoyez la plaque signalétique et la date de remise sous tension visée.

Exemple : transformateur 1000 kVA en panne, remis sous tension en 24 semaines

Un site industriel français est raccordé au réseau HTA 20 kV d’Enedis par un poste de livraison à comptage BT. Son transformateur à huile 1000 kVA, 20/0,4 kV, Dyn11, ucc 6 %, déclenche sur son relais DGPT2 ; les essais révèlent un défaut d’enroulement. Le réparateur prévoit de remplacer les enroulements et une partie du noyau : réévaluation de conformité obligatoire et plusieurs mois d’atelier. L’exploitant choisit un pont (un groupe électrogène pour les charges prioritaires, puis un transformateur de location raccordé dans le délai du loueur) et un transformateur neuf CEI/CE identique. Les durées de transport et de chantier sont des hypothèses de planification.

S = P ÷ cos φ ÷ k

I = S ÷ (√3 × U)

T = somme des durées des étapes en série

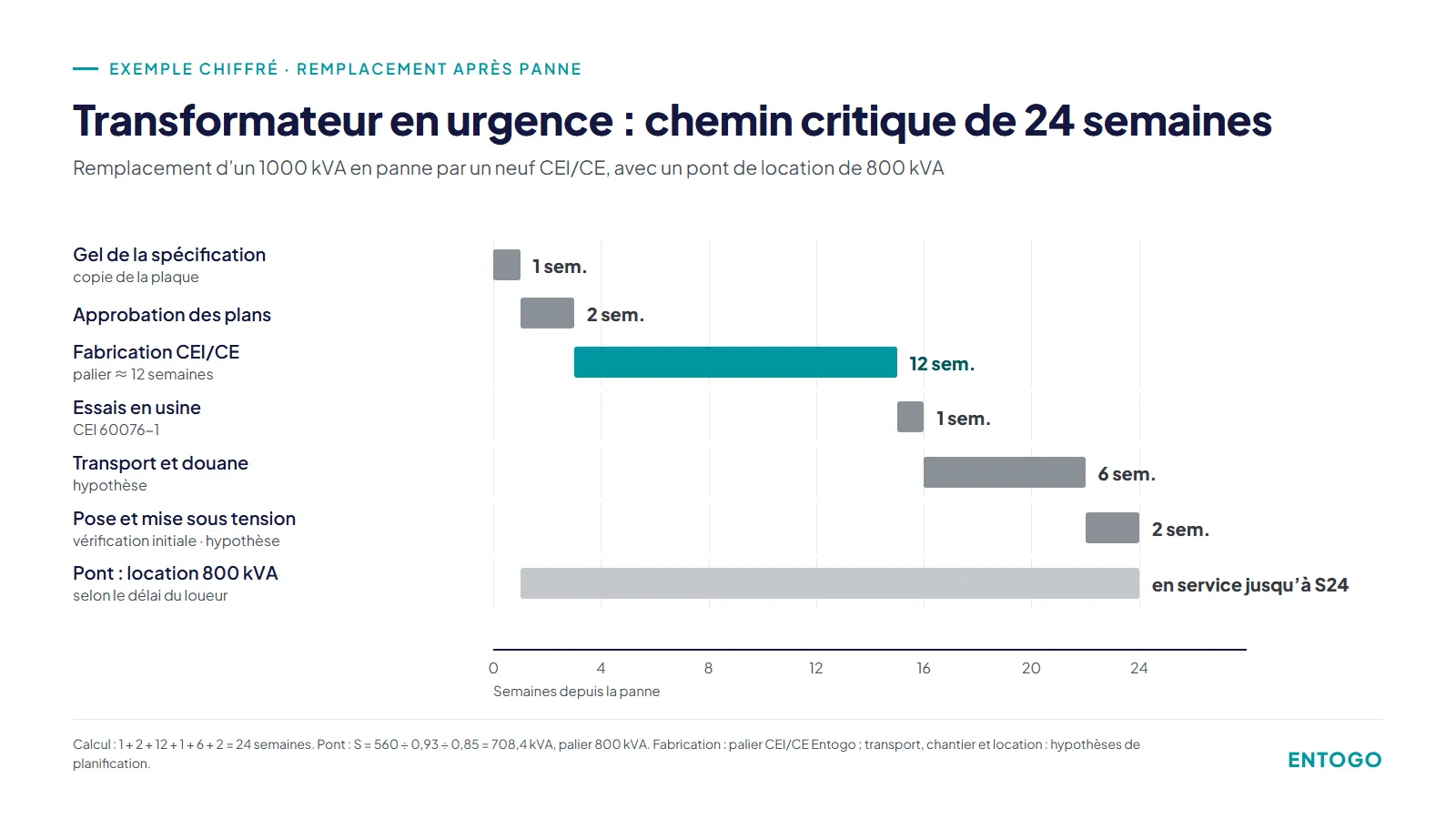

  1. Puissance du pont : la courbe de charge du compteur donne une pointe P = 560 kW avec cos φ = 0,93 ; avec un taux de charge visé k = 0,85, S = 560 ÷ 0,93 ÷ 0,85 = 602,2 ÷ 0,85 = 708,4 kVA, soit le palier normalisé de 800 kVA, pas 1000 kVA.
  2. Courant du pont côté BT : I = 800 ÷ (√3 × 0,4) = 800 ÷ 0,6928 = 1154,7 A, sous le disjoncteur général de 1600 A du TGBT existant, choisi pour les 1443,4 A du 1000 kVA ; aucun changement de TGBT.
  3. Semaine 0 à 1, gel de la spécification : copie de la plaque (1000 kVA, 20/0,4 kV, Dyn11, ucc 6 %, prises ±2 × 2,5 %), pertes phase 2, DGPT2, entraxe des galets, soit 1 semaine, pendant que le loueur prépare le pont.
  4. Semaines 1 à 3, approbation des plans : 2 semaines (envoi des plans par le fabricant, puis retour signé sous 5 jours ouvrés).
  5. Semaines 3 à 15, fabrication : 12 semaines, palier CEI/CE « environ 12 semaines ».
  6. Semaines 15 à 16, essais individuels en usine selon la CEI 60076-1 et emballage : 1 semaine.
  7. Semaines 16 à 22, transport maritime et dédouanement dans l’UE : 6 semaines (hypothèse).
  8. Semaines 22 à 24, pose, essais sur site, vérification initiale (R4226-14) et remise sous tension : 2 semaines (hypothèse). Total : T = 1 + 2 + 12 + 1 + 6 + 2 = 24 semaines, pendant lesquelles le pont de 800 kVA reste en service.

Délai total jusqu’à la remise sous tension (semaines)

T = spec + plans + fab + essais + transport + site

T = 24 sem

Puissance du transformateur de location (pont)

S = P / cosphi / k

S = 708.4 kVA

Courant BT du transformateur de location de 800 kVA sous 400 V

I = S / (sqrt(3) * U)

I = 1,154.7 A

Chemin critique d’un transformateur en urgence 1000 kVA : remise sous tension en 24 semaines, dont 12 de fabrication Chemin critique de l’exemple : 1 + 2 + 12 + 1 + 6 + 2 = 24 semaines, pont de location de 800 kVA en parallèle. Transport et chantier : hypothèses de planification.

Chaque semaine gagnée sur les plans ou la logistique est une semaine de location en moins. Pour l’intensité côté HTA (1000 ÷ (√3 × 20) = 28,9 A) et le choix des protections, voir le tableau des intensités kVA en ampères.

Erreurs fréquentes face à un transformateur en urgence

  • Louer un pont à la puissance de la plaque. Louer 1000 kVA alors que la pointe mesurée demande 708,4 kVA (S = P ÷ cos φ ÷ k) : le palier de 800 kVA suffit, se trouve plus facilement et coûte moins cher. Le calcul part de la courbe de charge, pas de la plaque.
  • Changer la tension de court-circuit sans vérifier le TGBT. Un 1000 kVA à ucc 4 % au lieu de 6 % porte le courant de court-circuit aux bornes BT de 1443,4 ÷ 0,06 = 24,1 kA à 1443,4 ÷ 0,04 = 36,1 kA. La règle Icc ≈ In ÷ ucc, comparée à l’Icw du TGBT, détecte l’écart avant la commande.
  • Confondre délai de fabrication et remise sous tension. 12 semaines de fabrication donnent 24 semaines jusqu’à la remise sous tension dans l’exemple : seule la somme des étapes en série se communique à la direction.
  • Rebobiner sans prévoir la réévaluation. Un rebobinage qui remplace noyau et enroulement doit respecter les plafonds de la phase 2 (art. 1, par. 3, du règlement 548/2014). Exigez les pertes mesurées après réparation.
  • Laisser le pont devenir définitif. L’exclusion de l’article 1, par. 2, point e), ne couvre pas un transformateur qui modernise durablement le poste. Fixez dès la location la date de remplacement.

Ce qu’il faut spécifier dans une commande urgente de transformateur

  • Puissance assignée en kVA (puissance et intensité) : celle de la plaque, ou celle issue de S = P ÷ cos φ ÷ k avec la pointe mesurée.
  • Tensions et couplage : 20/0,4 kV (22 kV au Maroc, 30 kV en Algérie ou en Tunisie), Dyn11, prises ±2 × 2,5 %, relevés sur la plaque existante.
  • Tension de court-circuit (ucc 4 ou 6 %) : identique à l’ancienne, ou vérifiée contre l’Icw du TGBT par Icc ≈ In ÷ ucc.
  • Pertes garanties P0 et Pk en W : plafonds de la phase 2 de l’écoconception dans l’UE, référence contractuelle ailleurs.
  • Technologie et accessoires : transformateur à huile ou sec, DGPT2 ou sonde thermique, dimensions, masse et entraxe des galets du local existant.
  • Essais et documents : essais individuels de la CEI 60076-1, procès-verbaux, déclaration UE de conformité et marquage CE pour l’UE.
  • Planning : délai de fabrication, date d’approbation des plans, Incoterm, port de destination et date de remise sous tension visée.

Le rôle d’Entogo

Entogo Inc. est une entreprise canadienne dont le siège est à Toronto. Sa gamme de fabrication propre est produite dans sa propre usine en Chine. Entogo fournit également des équipements sur projet par l’intermédiaire de partenaires de fabrication. Le fabricant retenu, le pays d’origine, le périmètre technique, les certifications et les conditions commerciales sont confirmés pour chaque commande ; Entogo Inc. coordonne le soutien technique et le projet. Pour les réseaux à 50 Hz, les versions sont conçues selon les normes CEI (CEI 60076 pour les transformateurs), avec marquage CE et déclaration UE de conformité ; les certifications UL ou CSA sont disponibles sur demande.

Délais de fabrication : 16 à 24 semaines pour les fabrications aux normes nord-américaines (ANSI/IEEE) ; au plus 36 semaines lorsque la commande exige une nouvelle certification cULus/CSA ; environ 12 semaines pour les équipements CEI/CE destinés à l’exportation. La garantie est d’au moins 36 mois, durée confirmée par contrat, et l’équipe répond sous un jour ouvrable. Les fiches du catalogue en ligne, comme le transformateur sec triphasé de 15 à 2500 kVA ou le poste de transformation compact préfabriqué, décrivent les versions nord-américaines à 60 Hz : versions CEI/CE sur demande, environ 12 semaines. Voir aussi la solution postes et distribution électrique, puis demandez une offre avec la plaque signalétique et la date visée.

À retenir

Face à un transformateur en panne, séparez le pont et le définitif. Le pont se dimensionne sur la pointe mesurée (ici 708,4 kVA, donc 800 kVA) et reste provisoire au sens du règlement 548/2014. Le définitif se commande le jour même, sur une spécification copiée de la plaque et gelée en une semaine, car c’est son délai de fabrication qui fixe la durée de la location : 12 semaines de fabrication donnent 24 semaines jusqu’à la remise sous tension, alors que le marché affiche des délais presque doublés par rapport à 2021-2022.

Sources

  1. RTE — Schéma décennal de développement du réseau (SDDR) 2025, rapport complet (juin 2025) : délais d’approvisionnement des transformateurs de puissance
  2. Conseil de l’UE — Communication de la Commission COM(2025) 1005 final « Paquet européen sur les réseaux », 10 décembre 2025 (note 25)
  3. Institut Jacques Delors — Grids Package: connecting the dots, policy brief, décembre 2025
  4. CWIEME Berlin / PTR Inc. — 24+ Month Lead Times: New Normal for Transformer Suppliers, 17 mars 2026
  5. Enedis — communiqué du 17 mars 2026 : près de 2,7 milliards d’euros d’investissements dans 4 marchés publics stratégiques
  6. SDE35 — Pénurie de poste de transformation (16 mars 2023)
  7. Règlement (UE) n° 548/2014 modifié par le règlement (UE) 2019/1783, article 1 — texte consolidé (EUR-Lex)
  8. Code du travail — article R4226-14, vérification initiale des installations électriques
  • transformateur en urgence
  • délai de livraison transformateur
  • location transformateur HTA
  • pénurie de transformateurs
  • poste HTA/BT
  • écoconception
  • remplacement transformateur

Glossaire: Délai de livraisonRendement aller-retourTGBT — tableau général basse tensionPoste unitaire et poste préfabriquéÉcoconception des transformateursPertes à vide et pertes en charge

FAQ

Questions fréquentes

Quel est le délai de livraison d’un transformateur en 2026 ?
Il dépend de la puissance et du fournisseur. Pour un transformateur de puissance, RTE constate près de quatre ans, contre un an et demi avant 2020. Pour l’ensemble des transformateurs neufs, la Commission européenne relève des délais presque doublés en 2025 par rapport à 2021-2022. Chez Entogo, la fabrication des équipements CEI/CE prend environ 12 semaines, transport et mise en service en plus.
Que faire quand un transformateur HTA/BT tombe en panne ?
Sécurisez et consignez le poste, faites diagnostiquer la partie active (essais diélectriques, analyse d’huile), puis menez deux chantiers en parallèle : un pont pour réalimenter le site (groupe électrogène, transformateur ou poste mobile de location) et la commande du remplacement définitif, avec une spécification copiée sur la plaque signalétique du transformateur en panne.
Peut-on louer un transformateur HTA ou un poste de transformation mobile ?
Oui, des transformateurs et des postes mobiles se louent pour faire le pont. Comptez des jours à quelques semaines selon la disponibilité, le transport et le raccordement HTA. Le règlement (UE) 548/2014 exclut de l’écoconception les transformateurs conçus pour une alimentation temporaire après une panne, mais pas ceux qui modernisent durablement un poste : la location reste une solution provisoire.
Un transformateur réparé ou rebobiné doit-il respecter l’écoconception ?
Oui dans un cas précis. Selon l’article 1, paragraphe 3, du règlement (UE) 548/2014 modifié par le règlement 2019/1783, un transformateur de moyenne ou de grande puissance doit être réévalué et respecter le règlement quand la réparation remplace à la fois le noyau, ou une partie du noyau, et un ou plusieurs enroulements complets.
Acheter un transformateur électrique d’occasion : quels contrôles faire ?
Exigez la plaque signalétique et le procès-verbal d’essais individuels, faites refaire des essais (rapport de transformation, résistance d’isolement, pertes) et analyser l’huile. Vérifiez que la tension, le couplage (Dyn11), la tension de court-circuit et les dimensions correspondent au poste, et comparez ses pertes mesurées aux plafonds de la phase 2 de l’écoconception si l’appareil doit rester en service.
Pourquoi y a-t-il une pénurie de transformateurs ?
La demande de réseau augmente plus vite que les capacités des usines : les gestionnaires réservent la production sur plusieurs années (Enedis attribue en 2026 des marchés de 5 à 8 ans pour environ 165 transformateurs de puissance par an). L’offre reste concentrée, et la Chine représentait 60 % des importations de transformateurs de l’UE en 2023 selon l’Institut Jacques Delors.
Quel fabricant de transformateur livre le plus vite ?
Celui qui maîtrise ses tôles, ses noyaux, ses bobinages et son planning d’usine, et qui reçoit une spécification figée. Comparez le délai de fabrication annoncé, la date d’approbation des plans, les essais, le transport et le dédouanement. Entogo annonce environ 12 semaines de fabrication pour les équipements CEI/CE de sa gamme propre, pour les produits standard comme sur mesure.

À lire ensuite

Analyses connexes

Demande de projet

Passez du besoin au système spécifié.

Hors ligne

Service à la clientèle

Hors ligne

Notre équipe du service à la clientèle n’est pas en ligne en ce moment. Envoyez-nous votre question ou les détails de votre projet par courriel.

contact@entogo.ca

Nous écrire
