Mercado y cadena de suministro

Transformador urgente o de entrega inmediata: cuánto tarda cada opción en México en 2026 y cómo acortarlo

Lucas, Entogo

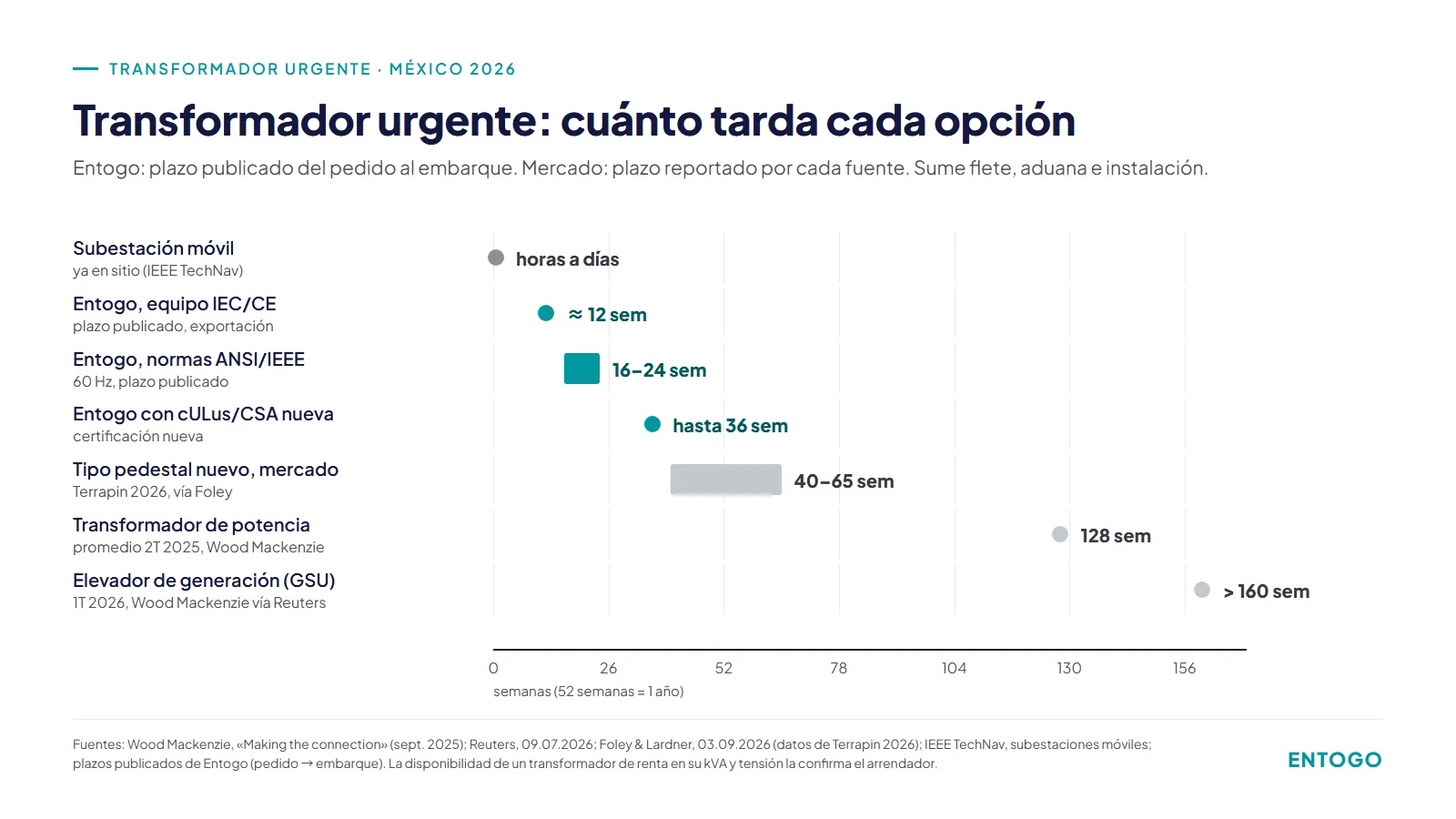

Transformador urgente: semanas por opción, de horas con subestación móvil a 40–65 semanas tipo pedestal y 128 de potencia

Puntos clave

  • La entrega inmediata solo existe como subestación móvil o unidad de renta (horas o días con la móvil ya en sitio, según IEEE), transformador en stock de capacidad normalizada o reparación; el equipo nuevo se fabrica a pedido.
  • El mercado reporta de 40 a 65 semanas para un transformador tipo pedestal nuevo (datos de 2026) y un promedio de 128 semanas para transformadores de potencia (Wood Mackenzie, 2T 2025).
  • Entogo publica 16 a 24 semanas para equipo según normas ANSI/IEEE, hasta 36 con una nueva certificación cULus/CSA y unas 12 semanas para equipo IEC/CE, desde su fábrica propia en China.
  • Plazo de entrega no es tiempo hasta energizar: con 16 semanas de fábrica, el reemplazo de 750 kVA del ejemplo se energiza en la semana 26 tras transporte, aduana e instalación.
  • Repetir kVA y demanda contratada deja fuera la modificación del contrato de MT con CFE (trámite 638: de 12 a 50 días): 520 kW ÷ 0.90 ÷ 0.80 = 722.2 kVA caben en el mismo escalón de 750 kVA.
  • La NOM-002-SEDE/ENER-2014 también aplica a transformadores importados, reparados o reconstruidos para comercializarse en México, de 15 a 500 kVA en trifásicos.

En México, al 27.10.2026, un transformador urgente o de entrega inmediata solo se consigue de tres formas: una subestación móvil o un transformador de renta (IEEE TechNav cita horas o días para restablecer el servicio con una subestación móvil); un transformador en existencia, «en stock», de distribuidor en capacidad y tensión normalizadas; o la reparación del equipo dañado. Uno nuevo fabricado a pedido está en otra escala de tiempo: datos de 2026 dan de 40 a 65 semanas para uno de distribución tipo pedestal, y Wood Mackenzie reportó un promedio de 128 semanas para transformadores de potencia en el segundo trimestre de 2025. Aquí «transformador» significa el de una subestación particular o de distribución (75 a 2,500 kVA, 13.2 a 34.5 kV, 60 Hz), no un transformador de control ni un eliminador de corriente. El artículo responde para México (CFE, NOM-001-SEDE-2012, UVIE), con notas para Colombia y Perú. Ordena las opciones por tiempo hasta energizar, explica cómo acortar un pedido nuevo y arma la ruta crítica de un reemplazo de 750 kVA semana por semana. El panorama de mercado completo está en tiempo de entrega de transformadores en Norteamérica.

¿Hay transformadores de entrega inmediata o en stock? Opciones ordenadas por tiempo

La pregunta real no es «quién tiene un transformador», sino en cuánto tiempo vuelve la energía y a qué costo. La tabla ordena las vías de la más rápida a la más lenta. Las cifras de mercado llevan su fuente; las demás son supuestos del ejemplo y se marcan así.

VíaTiempo hasta energizar (semanas)Costo y riesgoCuándo usarla
Subestación móvil o transformador de rentaHoras o días para una subestación móvil ya en sitio (IEEE TechNav); para una unidad de renta, lo que confirme el arrendadorRenta semanal; capacidad y tensión limitadas a lo que hayaFalla súbita con acometida y protecciones sanas
Planta de emergencia en baja tensiónDías (supuesto: depende del arrendador y del tablero de transferencia)Diésel y renta; solo carga críticaLa subestación completa quedó fuera de servicio
Reparación en sitio (boquillas, empaques, aceite)Días a pocas semanas (supuesto, tras diagnóstico)Bajo, si el devanado está sanoPruebas de aislamiento y TTR dentro de tolerancia
Rebobinado en tallerSemanas (supuesto: lo fija el taller tras desarmar)Medio; la unidad vuelve con su diseño originalDevanado dañado, núcleo sano, capacidad suficiente
Unidad en existencia o reconstruidaDías a semanas si existe en su kVA y tensión (supuesto)Historial desconocido; NOM-002 si es de 15 a 500 kVACapacidad y tensión normalizadas, sin accesorios especiales
Fábrica con plazo publicado (pedido → embarque)16 a 24 semanas para ANSI/IEEE, 60 Hz, más flete e instalación (plazos publicados de Entogo)Precio de equipo nuevo; requiere especificación congeladaReemplazo definitivo en meses, no en años
Tipo pedestal nuevo, mercado40 a 65 semanas (Terrapin, 2026, vía Foley)Fila del mercadoCuando hay tiempo de planear
Transformador de potencia nuevo, mercado128 semanas en promedio (Wood Mackenzie, 2T 2025)Fila del mercado; diseño a medidaSubestaciones de alta tensión

Dos reglas salen de la tabla. Primero, la renta y la reparación no compiten con el equipo nuevo: lo complementan. El puente da energía mientras el reemplazo definitivo se fabrica. Segundo, «entrega inmediata» casi siempre significa capacidad normalizada (500, 750, 1,000 kVA) y tensiones comunes: la tabla de capacidades de transformadores muestra los escalones que un distribuidor suele tener.

¿Cuánto tarda en llegar un transformador nuevo en 2026?

No se encontró una encuesta pública del tiempo de entrega de transformadores en México para 2025–2026. Las cifras más recientes que se pudieron verificar en su fuente son del mercado estadounidense y sirven como referencia. Los rangos de Terrapin salen de sus reservas activas con fabricantes en 2026, no de una encuesta nacional:

EquipoPlazo reportado (semanas)PeriodoFuente
Transformador de distribución tipo pedestal40 a 652026Terrapin Construction Group, citado por Foley & Lardner (03.09.2026)
Celdas de media tensión52 a 802026Terrapin Construction Group, citado por Foley & Lardner
Transformador de potencia128 (promedio)2T 2025Wood Mackenzie, resumen ejecutivo de septiembre de 2025
Transformador elevador de generación (GSU)143 (promedio)2T 2025Wood Mackenzie, mismo resumen
Transformador elevador de generación (GSU)más de 1601T 2026Wood Mackenzie, citado por Reuters (09.07.2026)
Tableros y celdas (switchgear, sin distinguir tensión)44 (promedio)2T 2025Wood Mackenzie, mismo resumen

Wood Mackenzie estimó además un déficit de suministro de 30 % en transformadores de potencia y de 10 % en transformadores de distribución en Estados Unidos para 2025, y advirtió que el de tipo pedestal trifásico puede crecer hacia 2030. CoBank, citado por Foley & Lardner, señaló en julio de 2026 que algunos equipos llegan ya a plazos de tres o cuatro años.

Dos lecturas útiles para un comprador mexicano. La primera: el plazo de entrega (pedido → embarque) no incluye flete, aduana ni instalación. La segunda: en una subestación compacta, las celdas de media tensión pueden tardar tanto como el transformador. Si la falla dañó también el seccionador o el interruptor, la ruta crítica la marca la pieza más lenta.

Se quemó el transformador de la subestación: ¿reparar, rentar o comprar nuevo?

Con un transformador quemado, la decisión se toma con pruebas, no con prisa. En las primeras 48 horas conviene medir resistencia de aislamiento, relación de transformación (TTR) y, si es en aceite, tomar muestra para análisis de gases disueltos. La guía de prueba de transformadores: vacío, cortocircuito y aislamiento explica qué valores separan un daño reparable de uno que no lo es.

Con esos resultados, la regla práctica es esta:

  • Devanado sano, falla externa (boquilla, empaque, contaminación del aceite): reparar en sitio y volver a probar.
  • Devanado dañado, núcleo sano y capacidad suficiente: rebobinar en taller si el plazo escrito del taller es menor que el de una unidad nueva.
  • Capacidad insuficiente o unidad con décadas de servicio: comprar nuevo y rentar un puente mientras llega.

Ojo con lo reconstruido. La NOM-002-SEDE/ENER-2014 (DOF 29.08.2014) establece que la norma aplica a transformadores de distribución nacionales e importados y también cuando el transformador «sea objeto de reparación, reconstrucción o reinstalación con el propósito de comercializarse en territorio nacional». Su clasificación cubre de 15 a 500 kVA en trifásicos y de 10 a 167 kVA en monofásicos. Si compra una unidad reconstruida en ese rango, pida el certificado de cumplimiento; el detalle está en normas para transformadores en México.

Si el puente es una unidad en aceite dentro de un edificio, la NOM-001-SEDE-2012 (vigente al 27.10.2026; DOF 29.11.2012, en vigor desde el 29.05.2013) pide bóveda en ciertos casos. La comparación está en diferencia entre transformador seco y aceite.

¿Qué fabricantes entregan un transformador más rápido?

La respuesta depende menos de la marca que de dónde se fabrica y quién controla la programación de la planta. Un comprador que entra a la fila del mercado recibe los plazos de la tabla anterior: 40 a 65 semanas para tipo pedestal y 128 semanas en promedio para potencia. Un fabricante con fábrica propia y materiales bajo su control puede publicar un rango de plazo y sostenerlo pedido a pedido.

Entogo es una empresa canadiense con sede en Toronto; su gama de fabricación propia se produce en su fábrica en China, una planta de unos 20,000 m² con cadena de suministro integrada verticalmente. Ser dueña de la fábrica le da control directo sobre la programación de producción y el flujo de materiales. Sus plazos publicados, del pedido al embarque, son 16 a 24 semanas para equipos fabricados según normas norteamericanas (ANSI/IEEE); hasta 36 semanas cuando el pedido requiere una nueva certificación cULus/CSA; y unas 12 semanas para equipos IEC/CE destinados a la exportación. Esos plazos aplican tanto a productos estándar como a soluciones personalizadas por proyecto. El equipo que Entogo suministra a través de socios fabricantes lleva su propio plazo, confirmado en la cotización.

Frente al rango de 40 a 65 semanas que reporta el mercado para tipo pedestal, la diferencia sobre el papel va de 16 a 49 semanas (40 − 24 = 16; 65 − 16 = 49). Para comparar bien, sume al plazo de Entogo el transporte desde China y la aduana (5 y 1 semanas en el ejemplo de abajo) y confirme si la cifra del mercado ya incluye la entrega. No es entrega inmediata: es fabricación. Si la planta necesita energía en días, el puente sigue siendo la renta o la reparación. La referencia de catálogo es el transformador trifásico tipo pedestal de 75 a 2,500 kVA, clase 15/25/35 kV y 60 Hz. Para un plazo sobre su especificación, escriba al equipo de Entogo con kVA, tensiones y fecha de energización requerida.

¿Cómo acortar el plazo de entrega de un transformador nuevo?

El plazo de entrega no lo fija solo la fábrica. Buena parte lo decide el comprador antes de emitir la orden. Estas palancas se pueden verificar una por una:

PalancaQué fijarQuién la controlaCómo se verifica
Capacidad normalizada500, 750 o 1,000 kVA, no 700 kVACompradorEscalón de la tabla de capacidades
Tensiones comunes13.2, 23 o 34.5 kV; 220Y/127 o 480Y/277 VCompradorRecibo y contrato con CFE
Accesorios estándarCambiador sin carga de ±2 × 2.5 %, boquillas y pintura de catálogoComprador y fábricaFicha técnica sin opciones especiales
Especificación congeladaUna sola revisión antes de la ordenCompradorPlanos aprobados sin cambios posteriores
Aprobación rápida de planosUn solo aprobador, plazo de respuesta pactadoCompradorFecha de envío y fecha de aprobación
Pruebas de rutinaProtocolo de rutina; pruebas tipo solo si la licitación las exigeCompradorProtocolo de pruebas en la orden
Trámites en paraleloUVIE y CFE mientras la unidad se fabricaPropietarioExpediente listo antes del embarque
Logística definidaPuerto, Incoterm y agente aduanal antes del embarqueCompradorFracción arancelaria y NOM confirmadas

La palanca más subestimada es repetir la capacidad existente. Si el reemplazo tiene los mismos kVA, la misma tensión y la demanda contratada no cambia, no hay nada que modificar ante CFE. Si sube de capacidad para tomar más carga, entra el bloque de modificación del contrato de media tensión y, probablemente, un nuevo dictamen UVIE. La segunda palanca es la impedancia porcentual (%Z): igualarla a la del equipo anterior evita revisar la capacidad interruptiva del tablero.

¿Qué trámites con CFE y la UVIE entran en la ruta crítica?

Los trámites no se aceleran con el proveedor; se adelantan. La ficha oficial del trámite 638 de CFE en la Ventanilla Única publica estos tiempos:

PasoQuiénPlazo publicado (días)¿Se hace en paralelo a la fabricación?
Solicitar el servicio de energía eléctricaUsuario ante CFE5 a 20 hasta el paso siguienteSí
Formalizar la solicitud de contrataciónUsuario ante CFE1 a 5 hasta el paso siguienteSí, con dictamen UVIE en original
Visita para conexión y equipo de mediciónCFE1 a 5 tras entregar la modificación, cuando aplicaNo: requiere el equipo instalado
Contratación del suministro en MT, completaCFE12 a 50 en totalSí, salvo la visita final

La ficha marca la «actualización y/o modificación a un contrato de suministro MT» como un bloque propio, «cuando aplica», con los mismos tres pasos. Según la misma ficha, ese trámite procede a solicitud del usuario o cuando la demanda máxima mensual medida en media tensión excede la demanda contratada en tres meses consecutivos; si el aumento exige otra tarifa, se firma un contrato nuevo. El paso a paso, los documentos y el costo de la UVIE están en requisitos para una subestación eléctrica CFE. En un reemplazo de la misma capacidad, la ruta crítica la marca el equipo; en uno con aumento de carga, los 12 a 50 días del trámite deben correr mientras la unidad se fabrica.

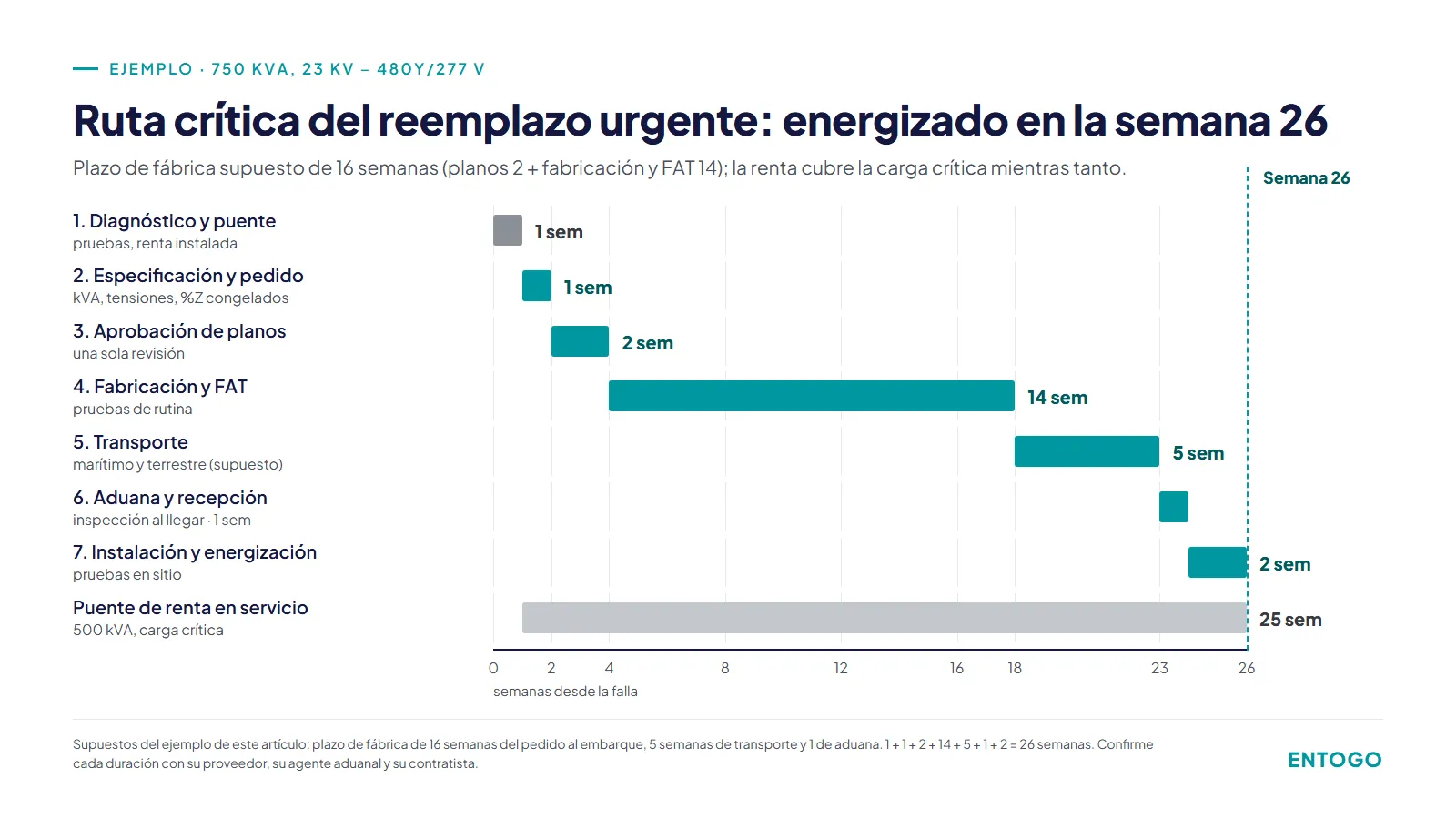

Ejemplo: ruta crítica de un reemplazo urgente de 750 kVA en 23 kV

Una nave de autopartes en el Bajío tiene subestación particular en 23 kV con un transformador tipo pedestal de 750 kVA, 23 kV – 480Y/277 V. Una falla dispara la protección y el análisis de gases y la prueba de TTR confirman un devanado dañado. El taller no garantiza plazo y la unidad tiene 30 años: se decide comprar nueva y rentar un puente. Datos del recibo GDMTH: demanda máxima de 520 kW y factor de potencia de 0.90. Carga objetivo del transformador nuevo: 80 %. Supuesto del ejemplo: plazo cotizado de 16 semanas del pedido al embarque.

S = P ÷ cos φ ÷ carga · I = S ÷ (√3 · U)

  1. kVA del reemplazo: S = 520 ÷ 0.90 ÷ 0.80 = 722.2 kVA. El escalón normalizado es 750 kVA, igual al existente, y la demanda contratada no cambia: no hace falta modificar el contrato con CFE.
  2. Corriente en baja tensión: I = 750 ÷ (1.732 × 0.48) = 750 ÷ 0.8314 = 902.1 A; en 23 kV: I = 750 ÷ (1.732 × 23) = 750 ÷ 39.84 = 18.8 A.
  3. Puente para la carga crítica (compresores, línea 1, iluminación): 300 kW ÷ 0.90 ÷ 0.80 = 416.7 kVA, cubiertos por una unidad de renta de 500 kVA. Toda la planta en esa unidad serían 520 ÷ 0.90 = 577.8 kVA: 577.8 ÷ 500 = 115.6 % de carga, inadmisible por meses. Se prepara un plan de desconexión de cargas.
  4. Semana 1: diagnóstico y puente de renta instalado (1 semana).
  5. Semana 2: especificación congelada (750 kVA, 23 kV – 480Y/277 V, %Z igual al anterior, accesorios estándar) y orden emitida (1 semana).
  6. Semanas 3 y 4: aprobación de planos, una sola revisión (2 semanas).
  7. Semanas 5 a 18: fabricación y pruebas de rutina en fábrica, FAT (14 semanas). Pedido → embarque: 2 + 14 = 16 semanas.
  8. Semanas 19 a 23: transporte marítimo y terrestre (5 semanas, supuesto).
  9. Semana 24: despacho aduanal e inspección de recepción (1 semana, supuesto).
  10. Semanas 25 y 26: instalación, pruebas en sitio y energización (2 semanas). Total: 1 + 1 + 2 + 14 + 5 + 1 + 2 = 26 semanas; la renta corre de la semana 2 a la 26, 25 semanas.

Semanas desde la falla hasta energizar el reemplazo

T = d + e + a + f + t + c + i

T = 26 sem

kVA del transformador de reemplazo a partir de la demanda máxima

S = P / (fp * k)

S = 722.2 kVA

Corriente nominal en baja tensión del transformador de reemplazo

I = S / (sqrt(3) * U)

I = 902.1 A

Ruta crítica de un transformador urgente de 750 kVA: energizado en la semana 26 con plazo de fábrica de 16 semanas Ruta crítica del ejemplo: 1 + 1 + 2 + 14 + 5 + 1 + 2 = 26 semanas desde la falla; la renta de 500 kVA cubre 25 semanas. Duraciones supuestas para el ejemplo, no plazos garantizados.

Con un pedido en la fila del mercado, el mismo camino cambia de escala. Si la fábrica cotiza el extremo inferior del rango de tipo pedestal, 40 semanas, con flete nacional de 1 semana y sin aduana: 1 + 1 + 40 + 1 + 2 = 45 semanas, y la renta corre 44. La diferencia de 19 semanas (45 − 26) es renta de puente que se deja de pagar.

Errores comunes en un pedido urgente de transformador

  • Comprar «de más» por si acaso. Pedir 1,000 kVA cuando la demanda da 722.2 kVA cambia la subestación respecto del dictamen UVIE vigente y puede abrir el bloque de modificación del contrato del trámite 638 (la ficha estima de 12 a 50 días para el trámite completo). Lo correcto: el escalón de 750 kVA calculado con S = P ÷ cos φ ÷ carga.
  • Confundir plazo de entrega con fecha de energización. Un plazo de 16 semanas no es energía en la semana 16: en el ejemplo, flete, aduana e instalación la llevan a la semana 26. Lo correcto: sumar cada etapa, como en el bloque de cálculo.
  • Sobrecargar el puente. Poner toda la planta en una unidad de renta de 500 kVA son 577.8 kVA, 115.6 % de carga durante meses. Lo correcto: limitar el puente a la carga crítica (416.7 kVA) o rentar 750 kVA.
  • Comprar un reconstruido de 300 kVA sin evidencia de NOM-002. La norma aplica a equipos reconstruidos para comercializarse, de 15 a 500 kVA trifásicos. Lo correcto: certificado de cumplimiento y protocolo de pruebas de rutina antes del pago.
  • Cambiar la %Z sin revisar el tablero. Una impedancia menor que la del equipo anterior eleva la corriente de falla. Lo correcto: igualar la %Z o rehacer el cálculo de cortocircuito en transformador.

Qué especificar en un pedido urgente de transformador

  • Capacidad en kVA, calculada con la demanda máxima del recibo, el factor de potencia y una carga objetivo; regla: S = P ÷ cos φ ÷ carga, redondeado al escalón normalizado.
  • Tensiones y conexión: media tensión de CFE (13.2, 23 o 34.5 kV), baja tensión (220Y/127 o 480Y/277 V) y 60 Hz; salen del contrato y de la placa del equipo dañado.
  • Impedancia (%Z) y derivaciones: iguales a las del equipo anterior; salen de la placa y del estudio de cortocircuito.
  • Tipo y ubicación: tipo pedestal, en aceite o seco, y si va en interiores (bóveda según la NOM-001-SEDE-2012); sale del plano de la subestación.
  • Pruebas y documentos: pruebas de rutina con protocolo, planos para aprobación y, de 15 a 500 kVA, evidencia de NOM-002; salen de la orden de compra.
  • Fecha de energización requerida, no solo plazo de entrega, con lugar de entrega e Incoterm; sale de la ruta crítica.

El papel de Entogo

Entogo Inc. es una empresa canadiense con sede en Toronto. Su gama de fabricación propia se produce en su fábrica en China. También suministra equipos para proyectos a través de socios fabricantes; el fabricante elegido, el país de origen, el alcance técnico, la certificación y las condiciones comerciales se confirman para cada pedido. El transformador trifásico tipo pedestal se diseña según IEEE C57.12.34 para 60 Hz, y la subestación compacta tipo pedestal integra celdas, transformador y baja tensión hasta 2,500 kVA. La certificación NOM/ANCE o UL (cULus)/CSA está disponible bajo solicitud.

Los plazos son de 16 a 24 semanas para equipos fabricados según normas norteamericanas (ANSI/IEEE); hasta 36 semanas cuando el pedido requiere una nueva certificación cULus/CSA; unas 12 semanas para equipos IEC/CE destinados a la exportación. La garantía es de 36 meses como mínimo, con el plazo exacto por producto, y cada solicitud recibe respuesta en un día hábil. Para un reemplazo urgente, envíe kVA, tensiones, %Z y fecha de energización por contacto o por la solicitud de cotización de transformadores.

En resumen: en 2026, la energía en días la dan la renta y la reparación; el reemplazo definitivo lo decide el plazo de fábrica. Calcule los kVA con la demanda real, repita la capacidad y la %Z para no reabrir trámites con CFE, congele la especificación en una semana y sume flete, aduana e instalación antes de prometer una fecha. Con 16 semanas de fábrica, el reemplazo de 750 kVA del ejemplo se energiza en la semana 26; en la fila del mercado, no antes de la 45.

Fuentes

  1. Wood Mackenzie, Making the connection: meeting the electric T&D supply chain challenge, resumen ejecutivo (septiembre de 2025)
  2. Wood Mackenzie, déficit de suministro de 30 % en transformadores de potencia y 10 % en distribución en 2025 (comunicado, 14/08/2025)
  3. Reuters vía AJOT, US power companies scramble to secure equipment (09/07/2026)
  4. Foley & Lardner, El cuello de botella de la red eléctrica no es solo el dinero, sino también los materiales (03/09/2026)
  5. IEEE TechNav, Mobile Substations
  6. Ventanilla Única (Secretaría de Economía), trámite 638 de CFE: contratación y modificación del suministro en media tensión
  7. NOM-002-SEDE/ENER-2014, Requisitos de seguridad y eficiencia energética para transformadores de distribución (DOF, 29/08/2014)
  8. Plataforma de normalización de la Secretaría de Economía, NOM-001-SEDE-2012: estado vigente
  9. MinEnergía de Colombia, RETIE: versión vigente, Resolución 40284 del 23 de junio de 2026
  10. ADN40, CFE: número para reportar fallas, 071 disponible las 24 horas (07/06/2025)
  • Transformadores
  • Plazos de entrega
  • Transformador urgente
  • Renta de transformadores
  • Ruta crítica
  • CFE
  • México

Glosario: NOM-001-SEDE-2012UVIEPlazo de entregaNOM-002-SEDE/ENER-2014Celdas de media tensiónTransformador elevador

FAQ

Preguntas frecuentes

¿Hay transformadores de entrega inmediata o en stock en México?
Sí, pero solo de tres formas: una subestación móvil o unidad de renta, un transformador en existencia de distribuidor en capacidad y tensión normalizadas (por ejemplo, 500 o 750 kVA en 13.2 o 23 kV), o la reparación del equipo dañado. Un transformador fabricado a su especificación se cotiza en semanas: el mercado reporta de 40 a 65 semanas para tipo pedestal en 2026.
¿Cuánto tarda en llegar un transformador nuevo en 2026?
Depende del tipo. Datos de 2026 citados por Foley & Lardner dan de 40 a 65 semanas para transformadores de distribución tipo pedestal. Wood Mackenzie reportó 128 semanas en promedio para transformadores de potencia en el 2T de 2025, y más de 160 semanas para elevadores de generación en el 1T de 2026. A eso se suman flete, aduana e instalación.
¿Cuánto tarda CFE en cambiar un transformador?
Depende de quién es el dueño. Si el transformador es de la red de CFE, se reporta al 071, la línea de fallas disponible las 24 horas, y lo atiende el Distribuidor; no se encontró un plazo publicado. Si está en su subestación particular, en la práctica el equipo es del usuario y el reemplazo corre por su cuenta: el plazo lo fijan la renta, la reparación o la compra.
¿Conviene la renta de transformadores o una planta de emergencia mientras llega el nuevo?
La renta de un transformador sirve cuando la acometida de media tensión y las protecciones están sanas y solo falló la máquina. La planta de emergencia sirve cuando también se dañó la subestación. En ambos casos dimensione el puente para la carga crítica, no para toda la planta: 300 kW ÷ 0.90 ÷ 0.80 = 416.7 kVA caben en una unidad de 500 kVA.
¿Cuánto tarda la reparación o el rebobinado de un transformador trifásico?
No hay un plazo único: lo fija el diagnóstico. Una falla en boquillas, empaques o aceite puede resolverse en sitio; un devanado dañado exige taller, desarmado, rebobinado y pruebas de rutina otra vez. Pida al taller un plazo por escrito después de las pruebas de aislamiento y de relación de transformación, y compárelo con el plazo de una unidad nueva.
¿Un transformador reconstruido o usado debe cumplir la NOM-002?
Si es de distribución, autoenfriado en líquido aislante y de 15 a 500 kVA trifásico (10 a 167 kVA monofásico), sí: la NOM-002-SEDE/ENER-2014 aplica a equipos importados y a los que se reparan, reconstruyen o reinstalan para comercializarse en México. Pida el certificado de cumplimiento y el protocolo de pruebas antes de pagar.
¿Y en Colombia o Perú, dónde se busca alquiler de transformadores?
La lógica es la misma: alquiler como puente y equipo nuevo como solución definitiva. En Colombia, la versión vigente del RETIE es la Resolución 40284 del 23 de junio de 2026 (MinEnergía), y el certificado de conformidad del producto entra en la ruta crítica. En Perú es común la media tensión de 22.9 kV; confirme la tensión antes de rentar.

Siga leyendo

Análisis relacionados

Solicitud de proyecto

Convierta su requerimiento en un sistema especificado.

No disponible

Atención al cliente

No disponible

Nuestro equipo de atención al cliente no está disponible en línea en este momento. Envíenos su consulta o los detalles de su proyecto por correo electrónico.

contact@entogo.ca

Contactar por correo
