Termenul de livrare al unui transformator nou de medie tensiune este în 2026, în Europa, de 6–12 luni la un producător mare, iar la transformatoarele de putere mari ajunge la 48–60 de luni. Dacă aveți nevoie urgent de curent, comanda nouă nu este prima soluție, ci a doua. Prima este o punte: realimentarea de către operatorul de distribuție (4–12 ore, dacă postul este al lui), un generator închiriat pe joasă tensiune (ore sau zile), un transformator închiriat sau, dacă miezul și înfășurările sunt sănătoase, o recondiționare în atelier (6 săptămâni–60 de zile în caietele de sarcini publice). Soluția definitivă este un transformator cu termen scurt de fabricație: la Entogo, echipamentele IEC/CE de catalog au un termen de aproximativ 12 săptămâni, la care se adaugă transportul și montajul.
Articolul tratează transformatoarele de distribuție de medie tensiune (20/0,4 kV și 10/0,4 kV, 100–2500 kVA) și pe cele de putere, nu transformatoarele de 12 V, de sudură sau de bandă LED care apar la aceeași căutare. Se aplică în România și în Republica Moldova, cu reglementările în vigoare la 27 octombrie 2026, și urmează un singur fir: cât timp trece de la defect până la punerea sub tensiune.
Care este termenul de livrare al unui transformator în 2026?
Răspunsul scurt: luni la transformatoarele de medie tensiune și ani la cele de putere mari, în funcție de producător. Comisia Europeană scrie, în Pachetul privind rețeaua europeană din 10 decembrie 2025, că prețurile și termenele de execuție pentru transformatoarele și cablurile noi aproape s-au dublat în 2025 comparativ cu perioada 2021–2022 (COM(2025) 1005, nota 25, pe baza datelor AIE din februarie 2025).
În România, operatorii cumpără deja pe ani înainte. Rețele Electrice România a lansat în august 2025 o licitație de circa 59 de milioane de euro pentru transformatoare de putere IT/MT și MT/MT, cu o durată de valabilitate de 60 de luni, pentru proiectele de investiții din perioada 2025–2030. Un consumator industrial care are nevoie de un singur transformator intră pe aceeași piață, alături de achiziții planificate pe ani.
Termene publicate în 2025–2026 (Europa și piața globală):
| Echipament | Termen publicat | Sursă și dată |
|---|---|---|
| Transformatoare și cabluri noi, în general | aproape dublate în 2025 față de 2021–2022 | Comisia Europeană, COM(2025) 1005, 10.12.2025 |
| Transformatoare de medie tensiune (Siemens Energy) | 6–12 luni | ZfK, 22.06.2026 |
| Transformatoare de putere IT (Siemens Energy) | 18–36 de luni, mai mult la unitățile foarte mari | ZfK, 22.06.2026 |
| Transformatoare de putere (Hitachi Energy) | 1–2 ani, mai mult la unicate | ZfK, 22.06.2026 |
| Transformatoare de putere mari, Europa | 48–60 de luni | PTR, CWIEME Berlin, 17.03.2026 |
| Transformatoare de putere mari, înainte de pandemie (global) | 7–14 luni | PTR, CWIEME Berlin, 17.03.2026 |
| Transformatoare de distribuție (global) | vârf de peste 100 de săptămâni în 2023, în scădere apoi | PTR, CWIEME Berlin, 17.03.2026 |
Termenul producătorului începe de obicei la comanda fermă sau la aprobarea desenelor și se termină la expediere; transportul, vămuirea, montajul și probele vin după. Cifrele sunt intervale de piață: termenul real este cel scris în ofertă.
Transformatorul s-a defectat: postul este al dumneavoastră sau al operatorului?
Aceasta este prima întrebare, pentru că de ea depinde cine plătește și cine se grăbește. Un post de transformare de rețea, din care sunteți alimentat pe joasă tensiune, aparține operatorului de distribuție (Distribuție Energie Electrică Romania, Delgaz Grid, Rețele Electrice sau alt operator concesionar). Un post de abonat, aflat după punctul de delimitare pe medie tensiune, este al dumneavoastră, iar transformatorul defect este problema dumneavoastră. Diferența este explicată pe larg în ghidul despre punctul de conexiune de medie tensiune și cine plătește postul de transformare.
Pentru postul de rețea, Standardul de performanță pentru serviciul de distribuție (Ordinul ANRE nr. 46/2021, art. 15 alin. (1), text consultat la 27.10.2026 în extrasul publicat de operatori) fixează termenele maxime de restabilire după o întrerupere neplanificată:
| Zona și condițiile | Termen maxim de restabilire | Temei |
|---|---|---|
| Municipii reședință de județ, vreme normală | 4 ore | art. 15 alin. (1) b) |
| Mediul urban, cu excepția municipiilor reședință de județ, vreme normală | 6 ore | art. 15 alin. (1) a) |
| Mediul rural, vreme normală | 12 ore | art. 15 alin. (1) c) |
| Condiții meteorologice deosebite, rețea în intravilan | 48 de ore | art. 15 alin. (1) d) |
| Condiții meteorologice deosebite, rețea în extravilan | 72 de ore | art. 15 alin. (1) e) |
Termenele curg din momentul în care operatorul a aflat de întrerupere (alin. (2)), iar alin. (4) îl obligă să aplice soluții tehnice cu caracter temporar pentru a vă realimenta. Cu alte cuvinte, la un post de rețea nu comandați nimic: anunțați defectul și cereți momentul estimat al realimentării. La un post de abonat, termenele din tabel nu vă ajută, pentru că operatorul răspunde numai până la punctul de delimitare.

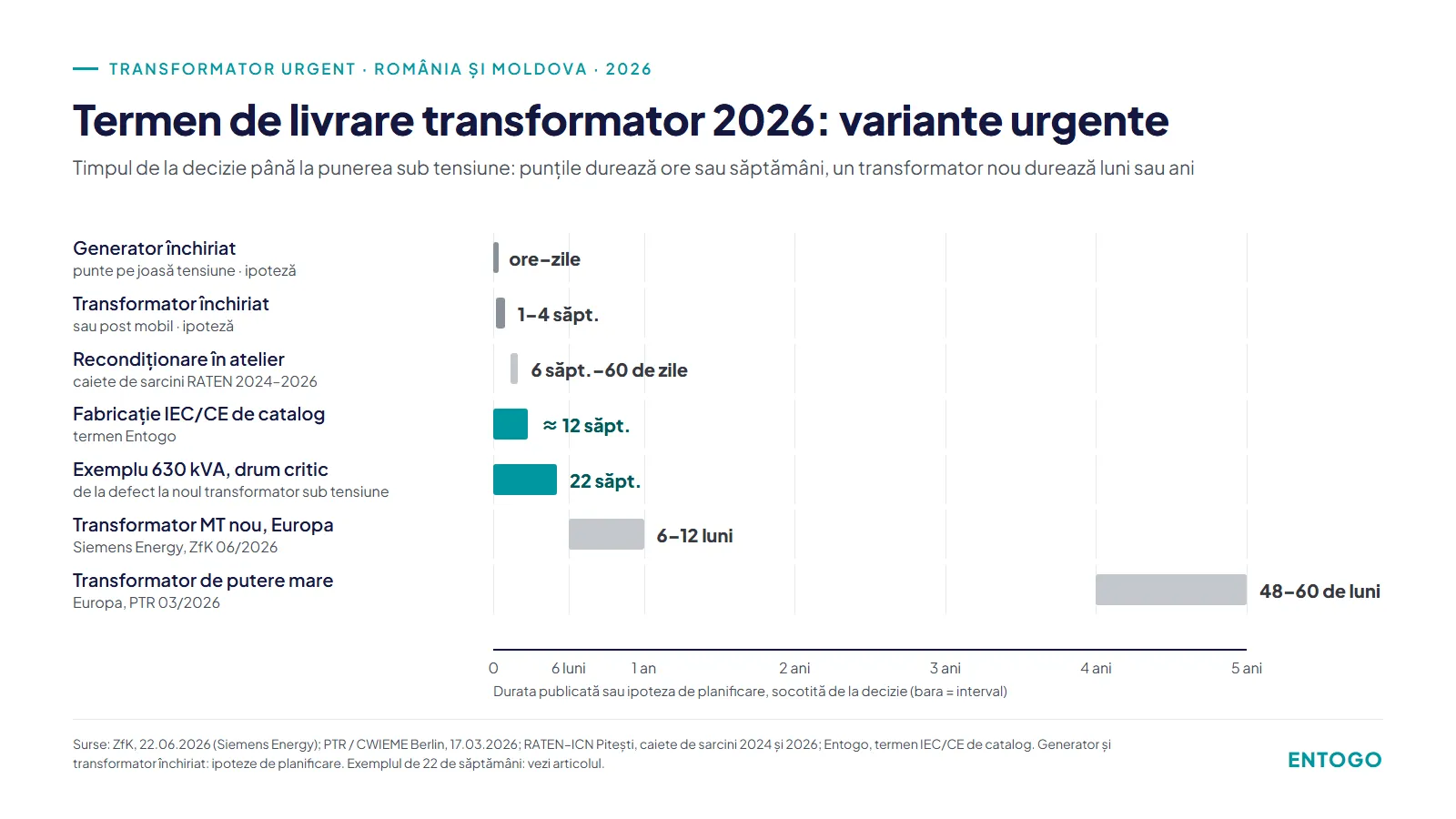

Transformator urgent: care sunt variantele, în ordinea timpului până la curent?
Clasamentul de mai jos pornește de la situația cea mai frecventă: rețeaua de 20 kV este în regulă, iar transformatorul din postul propriu este scos din funcțiune. Duratele marcate „ipoteză” sunt ordine de mărime pentru planificare, nu cifre publicate; verificați-le cu furnizorul local înainte de a decide.
| Variantă | Timp până la punerea sub tensiune | Cost și risc | Când o alegeți |
|---|---|---|---|
| Realimentare de către operator (post de rețea) | 4–12 ore; 48–72 de ore la vreme deosebită | în sarcina operatorului | postul nu este al dumneavoastră |
| Al doilea transformator din același post | ore (ipoteză) | sarcină redusă; risc de suprasarcină | postul are două transformatoare |
| Generator închiriat, racordat pe joasă tensiune | ore–zile (ipoteză) | chirie, combustibil, zgomot; putere limitată | puntea pentru sarcina esențială |
| Transformator închiriat sau post mobil pe MT | 1–4 săptămâni (ipoteză, după disponibilitate) | chirie, manevre și lucrări pe MT | sarcină mare pe durată lungă |
| Recondiționare în atelier | 6 săptămâni–60 de zile (caiete de sarcini RATEN) | volumul real se află după decuvare | miez și înfășurări sănătoase |
| Rebobinare în atelier | stabilită după diagnostic | cost apropiat de unul nou; termen nesigur | unitate mare, greu de înlocuit |
| Transformator nou IEC/CE de catalog | ~12 săptămâni (Entogo) + transport + montaj | investiție nouă; risc logistic | soluția definitivă, în paralel cu puntea |
| Transformator nou, termen european de piață | 6–12 luni (MT, ZfK 2026) | termen lung | numai dacă puntea ține luni întregi |
Generator închiriat: cea mai rapidă punte pentru un post de abonat
Generatoarele diesel trifazice se închiriază în majoritatea orașelor mari, iar racordarea se face direct în tabloul general de joasă tensiune, fără manevre pe medie tensiune. Limita este puterea: o unitate de 400–500 kVA acoperă liniile critice, frigul și iluminatul, nu toată fabrica. Stabiliți cu furnizorul generatorului dacă bateria de condensatoare automată se deconectează, pentru că regulatorul ei este reglat pentru rețea, nu pentru o sursă de putere limitată.
Transformator închiriat sau post de transformare mobil
Dacă aveți nevoie de toată puterea pe luni de zile, comparați chiria unui transformator montat lângă post sau a unui post mobil pe remorcă cu combustibilul generatorului pe aceeași durată. Cereți furnizorului treapta, tensiunea primară (20 sau 10 kV), grupa de conexiuni și tipul de borne de medie tensiune, apoi planificați manevrele cu operatorul. Disponibilitatea, nu montajul, decide termenul.
Recondiționare sau rebobinare
Caietele de sarcini publice dau un reper rar pentru piața românească. RATEN–ICN Pitești a cerut în 2026 recondiționarea a două transformatoare de 6/0,4 kV, 630 kVA, cu termen de execuție de maximum 6 săptămâni de la ordinul de începere a lucrărilor. Pentru unitatea din 1974: decuvare, îndepărtarea depunerilor, spălarea părții active cu ulei fierbinte, garnituri și comutator noi, ulei fără PCB; pentru cea de-a doua: ulei, garnituri și verificarea comutatorului. Urmează măsurători PRAM conform PE 116/94 și 24 de ore de funcționare în gol, urmărite de personalul de exploatare. În 2024, același beneficiar cerea pentru trei unități de 1000 kVA un termen de maximum 60 de zile de la predarea transformatoarelor. O rebobinare, în schimb, nu are termen până nu se deschide cuva, motiv pentru care nu o puneți singură pe drumul critic.
Ce producători pot livra cel mai repede un transformator?
Cel mai repede livrează producătorul care are capacitate liberă și un proiect standard pentru treapta dumneavoastră, nu neapărat cel mai mare. Comparați trei cifre în oferte: termenul de fabricație, durata transportului și data la care unitatea poate fi pusă sub tensiune.
Entogo Inc. este o companie canadiană cu sediul în Toronto, iar gama de producție proprie este fabricată în propria unitate din China. Pentru echipamentele IEC/CE de catalog, termenul de livrare este de aproximativ 12 săptămâni, în medie; execuțiile din afara catalogului au termenul confirmat în ofertă, iar transportul și montajul se adaugă separat. Față de intervalul de 6–12 luni (circa 26–52 de săptămâni) comunicat în iunie 2026 de un producător european pentru transformatoarele de medie tensiune, diferența este de aproximativ 14–40 de săptămâni; verificați în fiecare ofertă dacă termenul include transportul.
Motivul este structural: o fabrică proprie de circa 20.000 m², cu lanț de producție și aprovizionare integrat vertical, ceea ce dă control direct asupra planificării producției și a fluxului de materiale. Detaliile sunt pe pagina despre producție și termene de livrare. Pentru un post de abonat, produsul relevant este transformatorul de distribuție ermetic în ulei, de 40–3150 kVA, cu pierderi Ecodesign Faza 2. Termenul pentru treapta dumneavoastră se confirmă la cererea de ofertă. Entogo nu oferă generatoare sau transformatoare de închiriat: dacă aveți nevoie de curent în câteva zile, puntea vine de la o firmă de închirieri sau de la un atelier de reparații, iar transformatorul nou este soluția definitivă.
Cum scurtați termenul de livrare la o comandă nouă?
Fiecare pârghie de mai jos se poate verifica în ofertă sau în contract și cere, în primul rând, decizii rapide de partea dumneavoastră.
- Treaptă și tensiuni standard. 630, 800 sau 1000 kVA, 20/0,4 kV, Dyn5, prize ±2 × 2,5 %, răcire ONAN: o configurație de catalog intră direct în planificare. O treaptă de putere atipică sau o tensiune dublă adaugă proiectare.
- Specificație înghețată din plăcuța veche. Copiați puterea, tensiunile, grupa de conexiuni, tensiunea de scurtcircuit ucc, dimensiunile și ecartamentul roților. Orice schimbare după comandă repornește proiectarea.
- Aprobarea desenelor în 2–3 zile lucrătoare. Numiți o singură persoană care semnează desenul de gabarit și schema. Desenele care stau o lună la aprobare sunt o lună pierdută.
- Încercări de rutină standard. Cereți încercările de rutină din SR EN 60076-1 (rezistența înfășurărilor, raportul de transformare și grupa, ucc și pierderile în sarcină și la gol, încercările dielectrice) și rapoartele de tip existente; încercările de tip suplimentare se programează separat și prelungesc termenul.
- Accesorii disponibile. Borne de medie tensiune compatibile cu terminalele de cablu existente și releul de protecție pentru transformatorul ermetic se stabilesc din prima zi; un accesoriu special este adesea cel mai lung element din comandă.
- Documente cu operatorul în paralel. Dacă înlocuirea vine cu un spor de putere peste puterea aprobată, procedura de aviz tehnic de racordare pornește odată cu comanda, nu după livrare. Programați din timp manevrele la punctul de delimitare și echipa autorizată ANRE pentru PRAM.
- Logistică și vamă pregătite. Cereți forwarderului variantele maritim, feroviar și rutier cu durate în scris; pregătiți codul vamal (un transformator în ulei de cel mult 650 kVA intră la poziția 8504 21) și numărul EORI înainte de expediere.
Mai există o pârghie juridică, pentru cazuri precise. Regulamentul (UE) nr. 548/2014, anexa I punctul 1, în forma modificată prin Regulamentul (UE) 2019/1783, permite ca, atunci când înlocuirea unu-la-unu a unui transformator de medie putere existent implică costuri de instalare disproporționate, transformatorul de înlocuire să respecte, excepțional, numai cerințele Faza 1. Costurile sunt disproporționate dacă înlocuirea întregului post sau spațiul suplimentar costă mai mult decât valoarea actualizată a pierderilor evitate de o unitate Faza 2 pe durata ei de viață; producătorul sau importatorul trece justificarea în documentația tehnică și notifică autoritatea de supraveghere a pieței. Este o excepție pentru o anvelopă PTAB în care unitatea nouă nu încape, nu o scurtătură pentru o comandă grăbită.
Plafoanele de pierderi din Tabelul I.1 al regulamentului (transformatoare în ulei, Um ≤ 24 kV):
| Putere (kVA) | Pk max Faza 1 (W) | P0 max Faza 1 (W) | Pk max Faza 2 (W) | P0 max Faza 2 (W) |
|---|---|---|---|---|
| 250 kVA | 3.250 | 300 | 2.350 | 270 |
| 400 kVA | 4.600 | 430 | 3.250 | 387 |
| 630 kVA | 6.500 | 600 | 4.600 | 540 |
| 1000 kVA | 10.500 | 770 | 7.600 | 693 |
| 1600 kVA | 14.000 | 1.200 | 12.000 | 1.080 |
La 630 kVA, diferența de pierderi la gol este de 600 − 540 = 60 W, adică 60 × 8760 = 525,6 kWh pe an, chiar fără sarcină. Valorile complete pe trepte sunt în articolul cu datele tehnice ale transformatorului 20/0,4 kV, iar metoda de calcul pe un an, în ghidul despre calculul pierderilor transformatorului.

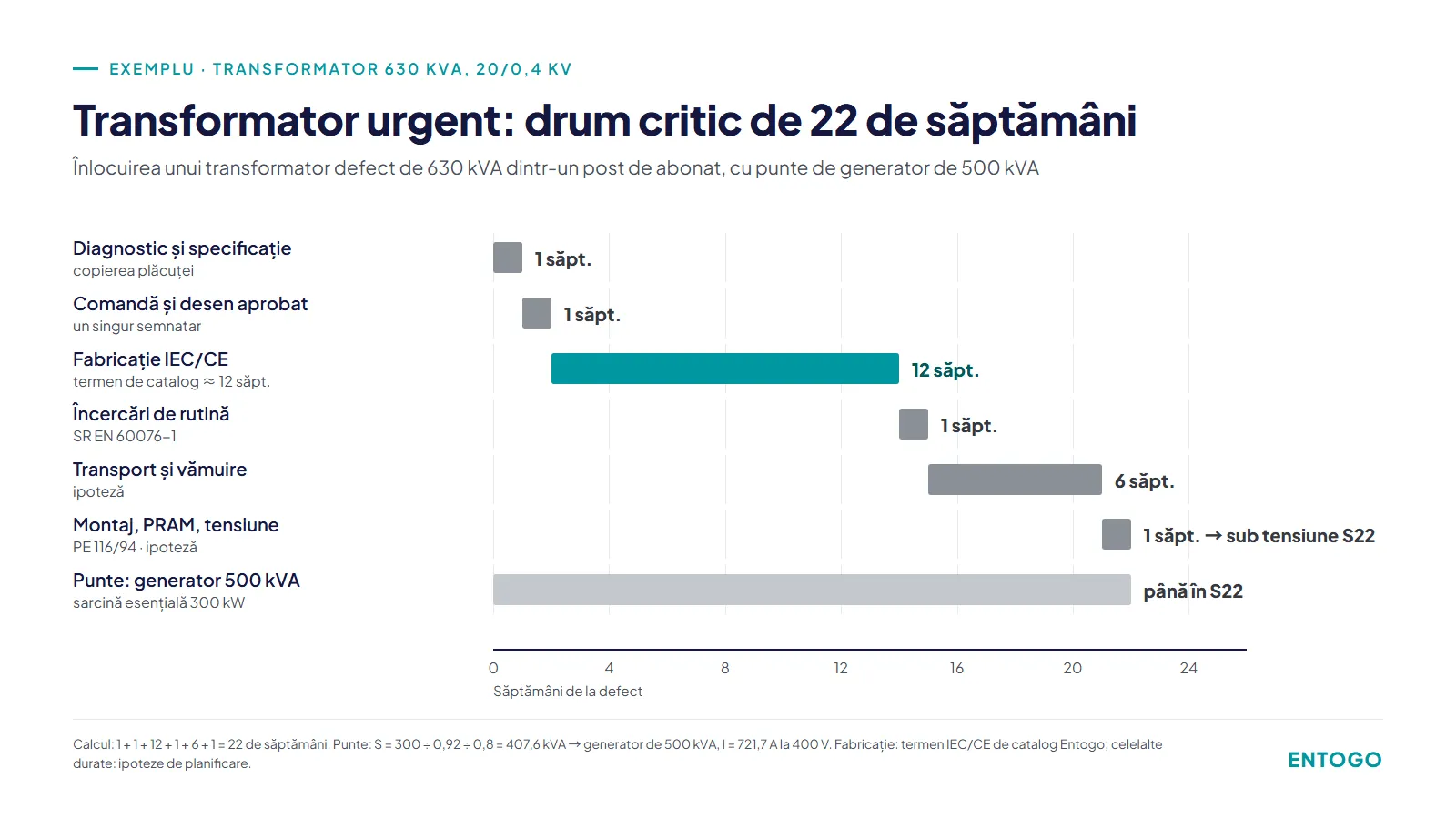

Exemplu: înlocuirea urgentă a unui transformator de 630 kVA într-un post de abonat
O fabrică de procesare alimentară din apropierea Bucureștiului este alimentată dintr-un post de abonat cu un transformator ermetic în ulei de 630 kVA, 20/0,4 kV, Dyn5, ucc 4 %. Protecția declanșează, iar măsurătorile arată un defect între spire pe înfășurarea de medie tensiune: recondiționarea nu ajunge, este nevoie de rebobinare, cu termen necunoscut. Sarcina esențială (frig, două linii de producție, iluminat, servicii proprii) este de 300 kW, cu cos φ 0,92. Duratele de transport și de montaj sunt ipoteze de planificare; termenul de fabricație este cel al echipamentelor IEC/CE de catalog.
Formulele folosite:
S = P ÷ cos φ ÷ k
I = S ÷ (√3 × U)
Ik = In ÷ uk
- Puterea aparentă a sursei temporare, la un grad de încărcare țintă k = 0,8: S = 300 ÷ 0,92 ÷ 0,8 = 326,1 ÷ 0,8 = 407,6 kVA, deci treapta de 500 kVA a generatorului închiriat.
- Curentul nominal al generatorului de 500 kVA pe 400 V: I = 500 ÷ (√3 × 0,4) = 500 ÷ 0,6928 = 721,7 A; conexiunea în tabloul general se face printr-un aparat de cel puțin 800 A. La sarcina esențială curentul real este 326,1 ÷ 0,6928 = 470,7 A, adică un grad de încărcare de 326,1 ÷ 500 = 65,2 %.
- Verificarea transformatorului nou: aceeași treaptă de 630 kVA, deci In pe JT = 630 ÷ 0,6928 = 909,3 A și Ik = 909,3 ÷ 0,04 = 22,7 kA, exact ca la unitatea veche; tabloul și reglajele protecțiilor rămân valabile.
- Săptămâna 0–1: diagnosticul și înghețarea specificației din plăcuța veche (630 kVA, 20/0,4 kV, Dyn5, ucc 4 %, ±2 × 2,5 %, Faza 2, dimensiuni), plus cererea de ofertă: 1 săptămână. Generatorul este racordat în primele zile.
- Săptămâna 1–2: comanda fermă și aprobarea desenului de gabarit: 1 săptămână (ipoteză, cu un singur semnatar).
- Săptămâna 2–14: fabricația unui transformator IEC/CE de catalog: 12 săptămâni.
- Săptămâna 14–15: încercările de rutină SR EN 60076-1, inspecția și documentele (buletine, declarația de conformitate UE): 1 săptămână (ipoteză prudentă; la mulți producători încercările de rutină intră deja în termenul de livrare).
- Săptămâna 15–21: transportul și vămuirea: 6 săptămâni (ipoteză; cereți durata în scris forwarderului).
- Săptămâna 21–22: montajul, măsurătorile PRAM conform PE 116/94, funcționarea în gol și punerea sub tensiune cu manevrele operatorului la punctul de delimitare: 1 săptămână (ipoteză).
- Total: T = 1 + 1 + 12 + 1 + 6 + 1 = 22 de săptămâni de la defect până la punerea sub tensiune; generatorul de 500 kVA rămâne în funcțiune tot acest timp.
Durata totală de la defect la punerea sub tensiune (săptămâni)
T = spec + desen + fab + fat + transport + montaj
T = săpt
Puterea sursei temporare (generator sau transformator închiriat)
S = P / (cosphi * k)
S = kVA
Curentul nominal al generatorului de 500 kVA la 400 V
I = S / (sqrt(3) * U)
I = A
Drumul critic al înlocuirii unui transformator de 630 kVA, 20/0,4 kV, cu punte de generator de 500 kVA: 1 + 1 + 12 + 1 + 6 + 1 = 22 de săptămâni. Fabricația este termenul IEC/CE de catalog; celelalte durate sunt ipoteze de planificare.
Transformatorul defect nu se aruncă. Trimis la un atelier pentru ofertă de rebobinare, poate deveni rezerva postului: un transformator de rezervă pe care îl aveți deja reduce următorul defect la durata unei manevre. Pentru un calcul de dimensionare pornind de la inventarul consumatorilor, vedeți ghidul despre dimensionarea transformatorului.
Republica Moldova: ce se schimbă la 10/0,4 kV?
Rețelele de distribuție de medie tensiune din Republica Moldova sunt de 6 și 10 kV, cu neutrul izolat, iar operatorii sunt Premier Energy Distribution și RED Nord. Transformatorul de înlocuire se specifică deci 10/0,4 kV (sau 6/0,4 kV), cu grupa de conexiuni a unității vechi; un transformator cu tensiune dublă primară ajută dacă rețeaua locală urmează să treacă la altă tensiune. Republica Moldova nu face parte din uniunea vamală a UE, așa că pasul de vămuire din exemplu se planifică separat, cu documentele cerute la import.
Și reparațiile în străinătate durează. În 2026, transformatorul de curent al Stației Electrice Chișinău, de care depindea punerea în funcțiune a liniei Vulcănești–Chișinău, a fost trimis spre reparație la fabrica producătorului din Spania: defectul era cunoscut în august, autoritățile anunțau că reparația „ar putea dura câteva săptămâni”, iar echipamentul a fost prezentat înapoi, montat și testat, abia pe 16 octombrie. Pentru o fabrică, lecția este aceeași ca în România: puneți puntea în funcțiune din prima săptămână și nu legați data de pornire de o estimare de reparație.
Greșeli frecvente când comandați urgent un transformator
- Sursa temporară dimensionată pe puterea instalată. Cu 520 kW instalați rezultă 520 ÷ 0,92 ÷ 0,8 = 706,5 kVA și un generator de 800 kVA închiriat degeaba; pe sarcina esențială de 300 kW, calculul dă 407,6 kVA și treapta de 500 kVA. Regula: S = P ÷ cos φ ÷ k, aplicată numai consumatorilor care trebuie să funcționeze.
- Termenul de fabricație confundat cu data punerii sub tensiune. Cine planifică pornirea la 12 săptămâni după defect greșește cu 22 − 12 = 10 săptămâni: în exemplu, drumul critic total este de 22 de săptămâni. Verificarea: adunați desenele, încercările, transportul, vama și PRAM-ul în graficul din contract.
- Curentul calculat fără √3. I = 500 ÷ 0,4 = 1.250 A este greșit pentru o rețea trifazată; corect este I = 500 ÷ (√3 × 0,4) = 721,7 A. Eroarea duce la cabluri și aparate supradimensionate sau, invers, la o conexiune subdimensionată când se împarte la √3 de două ori.
- Altă ucc decât la unitatea veche. Un transformator de 630 kVA comandat cu ucc 6 % în loc de 4 % coboară curentul de scurtcircuit de la 909,3 ÷ 0,04 = 22,7 kA la 909,3 ÷ 0,06 = 15,2 kA, iar reglajele protecțiilor și selectivitatea calculate pentru 22,7 kA nu mai sunt valabile. Regula Ik = In ÷ uk se verifică înainte de comandă.
- Faza 1 cerută pentru că „e mai repede”. Excepția din Regulamentul (UE) nr. 548/2014 se aplică numai înlocuirii unu-la-unu cu costuri de instalare disproporționate și cere justificare în documentația tehnică; în rest, transformatorul nou trebuie să respecte Faza 2 (P0 ≤ 540 W la 630 kVA, nu 600 W).
Ce trebuie să conțină cererea de ofertă pentru un transformator urgent
- Puterea și tensiunile: Sn în kVA, 20/0,4 kV sau 10/0,4 kV, prizele (±2 × 2,5 %), din plăcuța unității vechi și din ATR.
- Grupa de conexiuni și ucc: Dyn5 și 4 % sau 6 %, identice cu unitatea înlocuită, pentru că Ik = In ÷ uk dimensionează tabloul existent.
- Nivelul de pierderi: Faza 2 conform Regulamentului (UE) nr. 548/2014, Tabelul I.1, sau justificarea excepției Faza 1; valorile P0 și Pk garantate se scriu în ofertă (vedeți și ghidul despre prețul transformatorului 20/0,4 kV).
- Dimensiuni și interfețe: lungime, lățime, înălțime, masă, ecartamentul roților, tipul bornelor de medie tensiune, din releveul postului; o unitate care nu intră pe ușa PTAB-ului pierde săptămâni.
- Încercări și documente: încercările de rutină SR EN 60076-1, rapoartele de tip existente, declarația de conformitate UE și buletinele de încercări, plus măsurătorile PRAM conform PE 116/94 la montaj.
- Termenul, defalcat: fabricație, încercări, transport și Incoterms, cu o dată a punerii la dispoziție scrisă în contract, nu „cât mai repede”.
- Garanția și răspunsul: durata minimă a garanției, momentul de început (livrare sau punere în funcțiune) și timpul de răspuns la o problemă.
Pentru un post de transformare complet, nu doar pentru transformator, lista se extinde cu celulele de medie tensiune și tabloul de joasă tensiune; vedeți ghidul despre prețul unui post de transformare.
Rolul Entogo
Entogo Inc. este o companie canadiană cu sediul în Toronto. Gama de producție proprie este fabricată în propria unitate din China; producătorul, țara de origine, scopul tehnic, certificarea și condițiile comerciale se confirmă pentru fiecare comandă. Echipamentele pentru România și Republica Moldova sunt proiectate după IEC/EN, la 50 Hz, și configurate după specificația proiectului: transformatoare de distribuție ermetice în ulei de 40–3150 kVA și transformatoare uscate în rășină turnată de 100–3150 kVA, la 20/0,4, 10/0,4 și 6/0,4 kV. Marcajul CE cu declarație de conformitate UE este disponibil pe fiecare linie de produse, iar alte certificări sunt disponibile la cerere.
Termenul de livrare este de aproximativ 12 săptămâni pentru echipamentele IEC/CE fabricate pentru piețele de export, inclusiv UE; transportul și montajul se adaugă, iar execuțiile din afara catalogului se confirmă în ofertă. Garanția este de minimum 36 de luni, cu durata stabilită pe produs. Trimiteți datele de pe plăcuța transformatorului defect, iar echipa răspunde în limba română în cel mult o zi lucrătoare.
Pe scurt: când un transformator cade, nu așteptați comanda nouă ca să aveți curent. Aflați al cui este postul, puneți în primele zile o punte dimensionată pe sarcina esențială, cereți diagnosticul și comandați în paralel o unitate identică, cu specificație înghețată și termen defalcat în contract. În exemplul de 630 kVA, un termen de fabricație de aproximativ 12 săptămâni ține generatorul în funcțiune 22 de săptămâni; cu un termen de piață de 6–12 luni (26–52 de săptămâni) în locul lui, puntea ar dura 22 − 12 + 26 = 36 până la 22 − 12 + 52 = 62 de săptămâni.
