Закупка и выбор оборудования

Срочная поставка трансформатора в 2026 году: сроки, замена после аварии и как сократить ожидание

Yang, Entogo

Срочная поставка трансформатора: срок до напряжения — аренда за дни, новый 630 кВА за 20 недель, силовой 128 недель в среднем

Главное

  • Мост на время ожидания — ДГУ или передвижная КТП (от нескольких дней до 2 недель), трансформатор со склада или после капремонта (1–3 недели); постоянное решение — новый трансформатор.
  • Ориентир по новым заказам: распределительный трансформатор в США — около 30 недель во II кв. 2025 г. (в 2024 г. — около 2 лет), силовой — 128 недель в среднем (Wood Mackenzie).
  • Срок изготовления не равен сроку до напряжения: 12 недель изготовления в примере превращаются в 20 недель с испытаниями, перевозкой, таможней и монтажом.
  • Мост считают на ответственную нагрузку: 300 кВт ÷ 0,9 ÷ 0,85 = 392,2 кВА → трансформатор 400 кВА с током 577,4 А на стороне 0,4 кВ.
  • В ЕАЭС таможенный выпуск — 4 часа с регистрации декларации, при продлении до 10 рабочих дней (ст. 119 ТК ЕАЭС); в Узбекистане техосмотр — 3 рабочих дня для 6–10 кВ (п. 36 ПКМ № 555).

Срочная поставка трансформатора решается в два шага: сначала временный мост, который возвращает напряжение за дни или недели, затем постоянная замена. По состоянию на 27.10.2026 реалистичные сроки такие. Аренда дизель-генератора (ДГУ) или передвижной КТП — от нескольких дней до 2 недель. Трансформатор со склада или после капитального ремонта — 1–3 недели до напряжения, если он совпадает по спецификации. Новый трансформатор — это всегда изготовление: на рынке США, по которому публикуют регулярные данные, распределительные трансформаторы во II квартале 2025 года ждали около 30 недель, а в 2024 году — около 2 лет; силовые, по опросу Wood Mackenzie, — в среднем 128 недель. Речь о силовом трансформаторе 6–10/0,4 кВ, 25–2500 кВА, для КТП, а не о трансформаторе тока или сварочном.

Статья написана для Казахстана и Узбекистана (Кыргызстан и Таджикистан — в части спроса и таможни): какие пути реально есть, как сократить срок нового заказа и как выглядит критический путь замены ТМГ-630 в КТП по неделям. Цены, виды и плановые сроки строительства новой подстанции — в статье КТП 10/0,4 кВ: виды, цена и сроки.

Срочная поставка трансформатора: какой срок поставки на рынке в 2026 году?

Обзора, какой срок поставки трансформатора сейчас на рынке, от министерств энергетики Казахстана и Узбекистана или отраслевых ассоциаций в открытых источниках найти не удалось. Поэтому рабочий ориентир — мировые данные, по которым видно, где дефицит сохраняется, а где уже ослаб.

ОборудованиеСрок поставки новогоПериодИсточник
Распределительный трансформатор, СШАоколо 30 недельII кв. 2025CRS R48933 (оценка консалтинговой компании)
Распределительный трансформатор, СШАоколо 2 лет, вчетверо дольше, чем до 2022 г.2024CRS R48933 (данные NLR)
Силовой трансформатор, средний срок128 недельII кв. 2025Wood Mackenzie, по POWER (02.01.2026)
Блочный трансформатор (GSU), средний срок144 неделиII кв. 2025Wood Mackenzie, по POWER (02.01.2026)
Крупный силовой трансформатор, мирдо 4 лет; сроки закупки почти удвоились с 2021 г.2025МЭА, по T&D World (27.02.2025)

Для покупателя в регионе из этой таблицы следуют три вывода. Первый: распределительные трансформаторы 6–10/0,4 кВ восстановились быстрее силовых, но и 30 недель — это больше полугода. Второй: силовые трансформаторы 35 кВ и выше остаются узким местом, и замену такого трансформатора без резерва надо считать в годах. Третий: местный спрос высокий. В Казахстане Минэнерго на 2026 год запланировало ремонт 444 подстанций и около 3,4 тыс. РП и ТП (износ сетей по итогам 2025 года снижен до 66 %), в Кыргызстане НЭСК в 2026 году закупит 268 трансформаторов, из них 248 — для распределительных сетей 10/0,4 кВ. Сетевые компании претендуют на те же места в графиках заводов, что и частный заказчик.

Что быстрее после аварии: аренда, склад, ремонт или новый трансформатор

Пути ранжируют по сроку до напряжения, а не по цене. Первые четыре строки — мосты, постоянное решение дают только последние три.

РангПутьСрок до напряженияЦена и рискКогда выбирать
1Перевод нагрузки на второй трансформатор 2КТПчасы, если схема это позволяет (допущение)Перегруз второго трансформатора, отключение неответственных потребителейДвухтрансформаторная подстанция, I–II категория надёжности
2ДГУ в аренду на стороне 0,4 кВот часов до нескольких дней (допущение)Топливо, шум, ограничение по мощностиОтветственная нагрузка, пока ищут трансформатор
3Передвижная КТП или трансформатор в арендуот нескольких дней до 2 недель (допущение)Наличие в регионе не гарантировано, нужна площадка и кабельПростой стоит дороже аренды
4Трансформатор «в наличии» у дистрибьютора1–3 недели (допущение)Совпадение спецификации, документы на ввоз, остаточный срок службыСтандартная мощность и напряжения 10/0,4 кВ
5Трансформатор после капремонта1–3 недели, если есть на складе (допущение)На satu.kz ТМ-400 после капремонта — 1 400 000 тг против 2 023 605 тг за новыйМост или постоянная замена после проверки протоколами
6Ремонт или перемотка своего трансформатора6–12 недель (допущение)Объём ремонта известен только после вскрытия бакаПовреждение обмотки, магнитопровод и бак целы
7Новый трансформатор под заказ в исполнении IECоколо 12 недель изготовления, в примере 20 недель до напряженияНужна точная спецификация и график логистикиПостоянная замена под точные параметры

Сроки в строках 1–6 — плановые допущения: их задают наличие техники и ремонтной базы в конкретном городе, и проверять их нужно звонком в первый день после аварии. Цены в строке 5 — объявления satu.kz на 27.10.2026, статус «в наличии» или «под заказ» указывает продавец.

Самая частая ошибка — выбрать один путь. Правильная схема: мост в первые дни и заказ постоянного трансформатора в ту же неделю. Каждая неделя, потерянная на решение, добавляется к сроку аренды.

Трансформатор в наличии или после капремонта: что проверить перед покупкой

Трансформатор со склада быстрее всего становится постоянной заменой, но только если он подходит к КТП без переделок. Перед оплатой сверьте с паспортом вышедшего из строя трансформатора:

  • мощность и напряжения: трансформатор 630 кВА 6/0,4 кВ не встанет в сеть 10 кВ, если у него нет переключения 6/10 кВ;
  • схему и группу соединения: Y/Yн-0 и Д/Yн-11 нельзя включать на параллельную работу, а замена группы меняет токи однофазного КЗ;
  • напряжение КЗ uк: оно задаёт ток КЗ на шинах 0,4 кВ и уставки защиты;
  • габариты, массу и расположение вводов: трансформатор должен встать в камеру КТП и на её фундамент;
  • потери: дешёвый трансформатор после ремонта с высокими потерями дорожает в эксплуатации, как считать стоимость потерь в тенге и сумах — в статье потери трансформатора: таблица ХХ и КЗ.

Для трансформатора после капремонта добавьте протоколы испытаний после ремонта (сопротивление изоляции, коэффициент трансформации, сопротивление обмоток постоянному току, испытание масла) и год выпуска. Объявление «в наличии» на маркетплейсе — заявление продавца, а не гарантия того, что трансформатор лежит на складе в вашем городе.

Какой производитель поставит трансформатор быстрее всего?

Быстрее всех поставит тот, у кого есть свободный производственный слот, материалы и отработанная конструкция под ваши параметры. Для ориентира: на рынке США новый распределительный трансформатор во II квартале 2025 года ждали около 30 недель, а в 2024 году — до 2 лет; силовой, по опросу Wood Mackenzie, — в среднем 128 недель.

Entogo изготавливает оборудование в исполнении IEC для экспортных рынков, включая Центральную Азию и Южный Кавказ, в среднем примерно за 12 недель; сертификация EAC или национальная сертификация и доставка — сверх этого срока, по согласованию. Сравнение условное: рыночные сроки считаются от заказа до поставки, а 12 недель — это изготовление, к которому добавляются испытания, перевозка и таможня (в примере ниже итог — 20 недель до напряжения).

Причина — структура производства. Основная линейка выпускается на собственном заводе в Китае площадью около 20 000 м² с вертикально интегрированной производственной цепочкой и цепочкой поставок: график производства и поток материалов контролирует сам производитель. Ориентир около 12 недель относится к оборудованию IEC в среднем; срок исполнения под проект и срок конкретного заказа подтверждаются в коммерческом предложении.

Для срочной замены это означает: новый трансформатор ТМГ 25–2500 кВА 6(10)/0,4 кВ по точным параметрам вышедшего из строя изготавливается примерно за 12 недель, и мост в таком случае арендуют на месяцы, а не на год. Если напряжение нужно через несколько дней, честный ответ другой: мостом служат аренда, склад или ремонт, а новый трансформатор с коротким сроком изготовления — постоянное решение. Запрос с паспортом вышедшего трансформатора можно отправить через форму контакта.

Как сократить срок изготовления трансформатора: что реально работает

Срок нового заказа сокращают не просьбой «срочно», а решениями, которые убирают из графика итерации. Каждый рычаг ниже можно проверить до подписания договора.

РычагЧто он убирает из графикаКак проверить
Мощность из стандартного ряда (630, не 700 кВА)Новый расчёт активной частиРяд 25–2500 кВА в каталоге производителя
Стандартная группа и регулирование ПБВ ±2×2,5 %Нестандартные отпайки и переключательСверка с паспортом старого трансформатора
Повтор шильдика и габаритов старого трансформатораПерепроектирование КТП и фундаментаПаспорт, фото шильдика, замер камеры
Замороженная спецификация до авансаПовторное согласование чертежейОпросный лист подписан до оплаты
Срок ответа на чертежи в договореПростой конструкторского отделаПункт договора с датой ответа заказчика
Только приёмо-сдаточные испытания по IEC 60076-1Очередь на типовые и специальные испытанияПеречень испытаний в техническом задании
Сертификация и бумаги параллельно с изготовлениемОжидание после готовности трансформатораГрафик: сертификация EAC / национальная, ТУ, проект — с недели 1
Выбор маршрута и брокера до отгрузкиПростой на границе и складе временного храненияМаршрут, Инкотермс, комплект документов готовы до приёмки на заводе

Два рычага дают больше всего. Первый — повтор старого трансформатора: если новый совпадает по напряжениям, группе, uк и габаритам, КТП не перепроектируют, а монтаж укладывается в смену. Второй — бумаги параллельно: подтверждение соответствия и, при росте мощности, новые технические условия идут, пока трансформатор изготавливается, а не после. Как устроены ТУ в Казахстане, разобрано в статье технические условия на электроснабжение в РК.

Таможня, сертификация и допуск: что стоит на критическом пути в Казахстане и Узбекистане

После изготовления трансформатор проходит ещё три барьера: перевозку с таможней, подтверждение соответствия и допуск к подаче напряжения. Ниже — что о них говорят действующие документы по состоянию на 27.10.2026.

ШагКазахстан (и ЕАЭС)Узбекистан
Перевозка из КитаяЧерез погранпереходы с Китаем, срок — по маршрутуПоезд Сиань – Ташкент: 5–6 суток в пути вместо 8–10 (kun.uz, 04.01.2025)
Таможенный выпуск4 часа с регистрации декларации; при продлении — до 10 рабочих дней (ст. 119 ТК ЕАЭС, пп. 1 и 6)По Таможенному кодексу РУз, срок уточняют с брокером
Подтверждение соответствияТехрегламент «Требования безопасности высоковольтного оборудования» от 07.11.2025: силовые трансформаторы, КТП, КРУ, знак соответствия РКНациональная сертификация, срок согласуют отдельно
ТУ при росте мощностиДо 200 кВт и свыше 200 кВт — разные порядкиСвыше 50 кВт — ТУ за 3 рабочих дня (п. 16 ПКМ № 555)
Согласование проектаПо договору с проектной организациейПТЭС — 2 рабочих дня (п. 28); «Узэнергоинспекция» — 3 для до 1 кВ и 6–10 кВ, 5 для 35 кВ и выше (п. 29)
Технический осмотрПо требованиям сетевой компании и энергонадзора3 рабочих дня для до 1 кВ и 6–10 кВ, 5 для 35 кВ и выше (п. 36)
Пломбировка учётаПо правилам сетевой компании1 рабочий день после акта, свыше 20 кВт (п. 39)

Таможенный кодекс ЕАЭС действует в Казахстане и Кыргызстане; Узбекистан и Таджикистан оформляют ввоз по национальным кодексам. Четыре часа на выпуск — срок для полного комплекта документов, поэтому брокер готовит декларацию, сертификат или документ о соответствии и паспорт трансформатора до прибытия поезда. В Узбекистане сроки ПКМ № 555 (ред. 04.07.2026) относятся к процедуре подключения; если сеть оформляет замену трансформатора как подключение, порядок по шагам — в статье подключение к электросетям в Узбекистане.

Пример: замена трансформатора в КТП 630 кВА за 20 недель

Условный объект: пищевое предприятие в Ташкентской области, тупиковая КТП 10/0,4 кВ с одним трансформатором ТМГ-630/10/0,4 Y/Yн-0. Трансформатор вышел из строя из-за внутреннего повреждения, ремонт признан нецелесообразным. Полная нагрузка предприятия — 450 кВт, ответственная (холодильные камеры, насосы, одна линия) — 300 кВт, cos φ = 0,9. Решение: мост на ответственную нагрузку и новый трансформатор той же спецификации.

S = P ÷ cos φ ÷ kз

I = S ÷ (√3 · U)

  1. Мощность постоянной замены. При загрузке 0,8: S = 450 ÷ 0,9 ÷ 0,8 = 625 кВА. Ближайшая стандартная мощность — 630 кВА, то есть замена «один в один» подтверждена. Ток на стороне 0,4 кВ: 630 ÷ (1,732 × 0,4) = 909,3 А — вводной автомат КТП остаётся прежним.
  2. Мощность моста. На ответственную нагрузку при загрузке 0,85: S = 300 ÷ 0,9 ÷ 0,85 = 392,2 кВА. Берут стандартный трансформатор 400 кВА; его ток на стороне 0,4 кВ: 400 ÷ (1,732 × 0,4) = 577,4 А. Под этот ток выбирают временный кабель и автомат.
  3. Фиксация спецификации — 1 неделя (недели 0–1). Паспорт и фото шильдика: 630 кВА, 10/0,4 кВ, Y/Yн-0, uк по паспорту, ПБВ ±2×2,5 %, габариты камеры. Опросный лист подписан, аванс оплачен.
  4. Согласование чертежей — 1 неделя (недели 1–2). Габаритный чертёж и схема вводов сверяются с камерой КТП. В ту же неделю подключают мост 400 кВА.
  5. Изготовление в исполнении IEC — 12 недель (недели 2–14). Уровень Entogo для оборудования IEC. Параллельно брокер готовит документы на ввоз. Если нужна сертификация EAC или национальная, её срок согласуют отдельно: в примере допущено, что она завершается до отгрузки, иначе критический путь удлиняется.
  6. Приёмо-сдаточные испытания и отгрузка — 1 неделя (недели 14–15). Испытания по IEC 60076-1: сопротивление обмоток, коэффициент трансформации и группа соединения, напряжение и потери КЗ, ток и потери ХХ, электрическая прочность изоляции.
  7. Железная дорога Китай – Ташкент — 3 недели (недели 15–18). Поезд идёт 5–6 суток, остальное — сборка отправки и переход границы (плановое допущение).
  8. Таможня и приёмка — 1 неделя (недели 18–19) (плановое допущение).
  9. Монтаж, испытания и подача напряжения — 1 неделя (недели 19–20). Если сеть оформляет замену как подключение, технический осмотр 6–10 кВ занимает 3 рабочих дня (п. 36 ПКМ № 555) и укладывается в эту неделю.

Итого: 1 + 1 + 12 + 1 + 3 + 1 + 1 = 20 недель от аварии до напряжения от нового трансформатора. Мост работает с конца 1-й до конца 20-й недели, то есть около 19 недель.

Срок до подачи напряжения от нового трансформатора

T = spec + drawings + build + fat + rail + customs + install

T = 20 нед.

Мощность моста на ответственную нагрузку

S = P / cosphi / k

S = 392.2 кВА

Ток временного трансформатора на стороне 0,4 кВ

I = S / (sqrt(3) * U)

I = 577.4 А

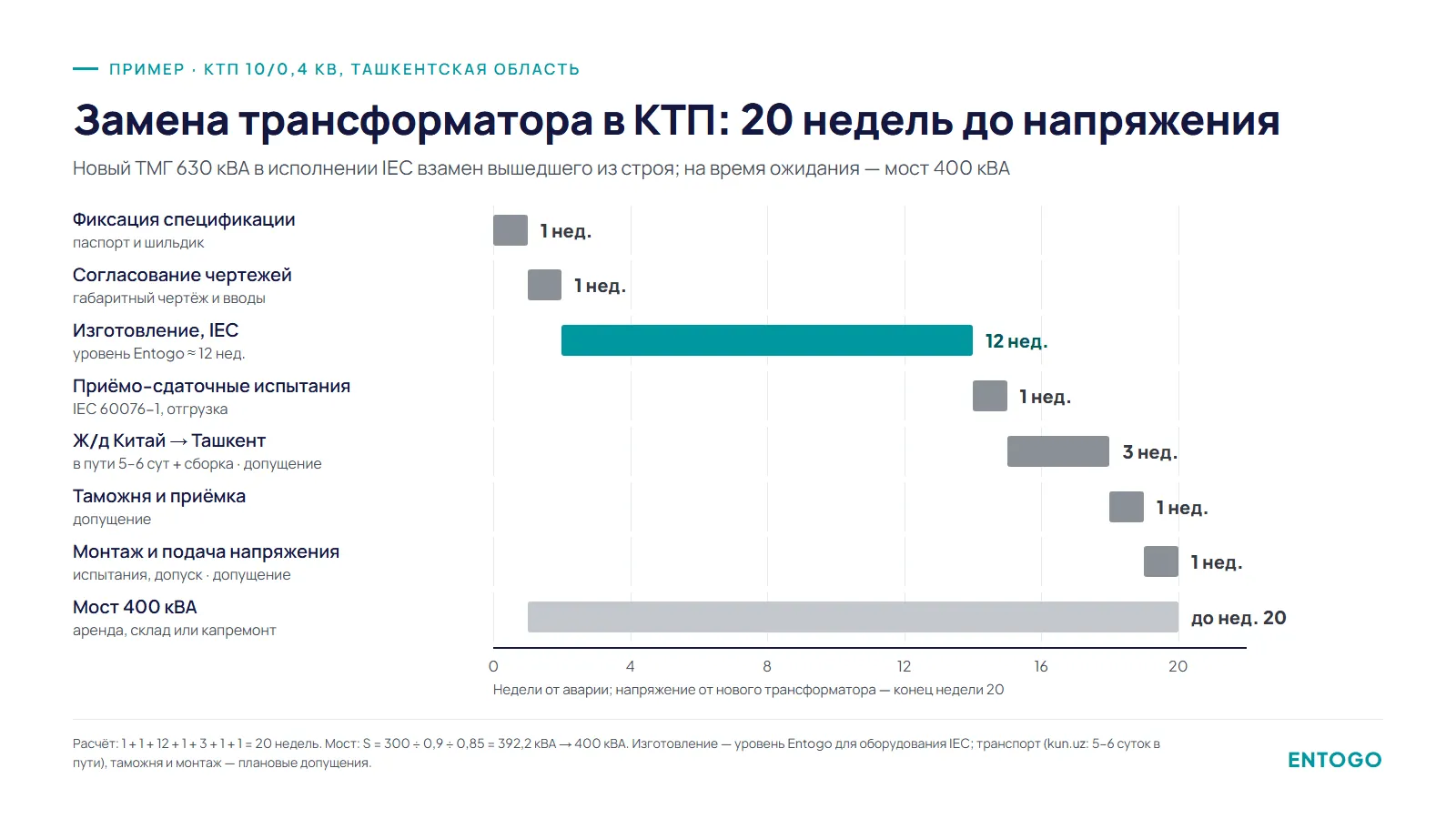

Замена трансформатора в КТП 630 кВА: критический путь срочной поставки — 20 недель, из них 12 недель изготовление Критический путь примера: 1 + 1 + 12 + 1 + 3 + 1 + 1 = 20 недель, мост 400 кВА — с конца 1-й недели. Изготовление — уровень Entogo для оборудования IEC; перевозка, таможня и монтаж — плановые допущения.

Где сжимается этот график: шаги 3–4 сокращаются до нескольких дней, если паспорт под рукой и спецификация не меняется; шаг 7 зависит от расписания поездов; шаг 8 — от того, готовы ли документы до прибытия. Изготовление сокращают только рычаги из предыдущего раздела. Подробнее о токах для выбора автоматов и кабелей — в статье номинальный ток трансформатора: таблица 25–2500 кВА, о выборе мощности по нагрузке — в статье трансформатор ТМГ: цена и выбор мощности.

Частые ошибки при срочной замене трансформатора

  • Путать срок изготовления со сроком до напряжения. Ошибка: планировать подачу напряжения через 12 недель. Правильно: 12 недель изготовления плюс испытания, перевозка, таможня и монтаж — в примере 20 недель. Проверка: график по шагам, как в примере, с датой каждого шага.
  • Брать мост на полную мощность. Ошибка: искать в аренду 630 кВА, которых в регионе может не оказаться. Правильно: 300 ÷ 0,9 ÷ 0,85 = 392,2 кВА → 400 кВА на ответственную нагрузку. Проверка: перечень ответственных потребителей и формула S = P ÷ cos φ ÷ kз.
  • Покупать со склада без сверки группы соединения. Ошибка: поставить Д/Yн-11 вместо Y/Yн-0 и не пересчитать защиту. Правильно: повторить паспорт или пересчитать токи КЗ и уставки. Проверка: шильдик, паспорт и протокол проверки группы соединения.
  • Начинать сертификацию после изготовления. Ошибка: трансформатор готов на 14-й неделе, а документы — на несколько недель позже. Правильно: сертификация EAC или национальная — с 1-й недели, параллельно, с отдельно согласованным сроком. Проверка: в графике закупки сертификация стоит рядом с изготовлением, а не после него.
  • Ждать вердикта по ремонту, прежде чем заказать новый. Ошибка: 6–12 недель ремонта, после которых выясняется, что магнитопровод повреждён. Правильно: заказать новый параллельно с дефектовкой. Проверка: дата заказа нового трансформатора не позже первой недели.

Что указать в запросе на срочную поставку трансформатора

  • Мощность и напряжения: например, 630 кВА, 10/0,4 кВ — из паспорта вышедшего трансформатора или из расчёта S = P ÷ cos φ ÷ kз.
  • Схему и группу соединения, uк и регулирование: Y/Yн-0 или Д/Yн-11, uк по паспорту, ПБВ ±2×2,5 % — чтобы не пересчитывать защиту КТП.
  • Габариты, массу и вводы: размеры камеры и фундамента КТП — из обмера; от них зависит, встанет ли трансформатор без переделки.
  • Климатическое исполнение: У1 или УХЛ1 по ГОСТ 15150, высота над уровнем моря и сейсмичность площадки — из проекта.
  • Дату, к которой нужно напряжение, и место поставки: город, Инкотермс, кто ведёт таможню — от них считают график.
  • Объём испытаний и документов: приёмо-сдаточные испытания по IEC 60076-1, паспорт и руководство на русском языке, сертификация EAC или национальная — по запросу.
  • Нужен ли мост: мощность ответственной нагрузки в кВт и cos φ — чтобы параллельно подобрать временный трансформатор или ДГУ.

Чем может помочь Entogo

Entogo Inc. — канадская компания с головным офисом в Торонто. Основная линейка собственного производства выпускается на своём заводе в Китае. Трансформаторы и КТП для сетей 6–10/0,4 кВ имеют конструкцию по IEC и совместимость с ГОСТ (ГОСТ 30830, ГОСТ 11677, ГОСТ 14695); сертификация EAC или национальная сертификация Казахстана и Узбекистана — по запросу, её срок согласуется отдельно. Гарантия — не менее 36 месяцев, точный срок фиксируется в договоре.

Срок изготовления — около 12 недель для оборудования в исполнении IEC; сертификация и доставка — сверх этого срока, по согласованию. Для срочной замены подходят трансформаторы ТМГ, сухие трансформаторы ТСЛ / ТСЗ и КТП / КТПН 6(10)/0,4 кВ целиком, если повреждена вся подстанция. Запрос с паспортом вышедшего трансформатора и датой, к которой нужно напряжение, отправляйте через форму контакта: ответ — в течение одного рабочего дня.

Главное о срочной поставке трансформатора

Срочная поставка трансформатора — это два параллельных решения в первую неделю после аварии: мост на ответственную нагрузку (ДГУ или передвижная КТП — от нескольких дней до 2 недель, склад или капремонт — 1–3 недели) и заказ постоянного трансформатора по паспорту старого. Новый трансформатор по данным рынка США ждут около 30 недель для распределительных, силовой по опросу Wood Mackenzie — 128 недель; с изготовлением около 12 недель и бумагами, которые идут параллельно, замена ТМГ-630 в КТП укладывается в 20 недель до напряжения.

Источники

  1. Congressional Research Service, Electricity Distribution Transformers: Supply, Tariffs, and Policy Options (R48933, 23.04.2026)
  2. POWER, Transformers in 2026: Shortage, Scramble, or Self-Inflicted Crisis? — опрос Wood Mackenzie, II кв. 2025 (02.01.2026)
  3. T&D World о докладе МЭА Building the Future Transmission Grid (27.02.2025)
  4. Постановление Кабинета Министров РУз № 555 от 31.08.2021, административный регламент подключения к электрическим сетям (ред. 04.07.2026, lex.uz)
  5. Таможенный кодекс ЕАЭС, статья 119 «Сроки выпуска товаров» (prg.kz)
  6. Kun.uz, First high-speed freight train departs from Xi'an to Tashkent (04.01.2025)
  7. Zakon.kz, Утверждены требования безопасности высоковольтного оборудования (09.12.2025)
  8. Kapital.kz, В Казахстане отремонтируют 17 тысяч км электросетей в 2026 году (22.04.2026)
  9. Economist.kg, НЭСК закупит 268 трансформаторов для модернизации электросетей КР (12.02.2026)
  10. Satu.kz, объявления «Трансформаторы ТМ 400 кВА» (просмотр 27.10.2026)
  • срочная поставка трансформатора
  • срок поставки трансформатора
  • замена трансформатора
  • трансформатор в наличии
  • трансформатор ТМГ
  • КТП 10/0,4 кВ
  • Казахстан
  • Узбекистан

Глоссарий: КТП 10/0,4 кВ — комплектная трансформаторная подстанцияКатегория надёжности электроснабженияСхема и группа соединения обмоток трансформатораНапряжение короткого замыкания uк, %Потери холостого хода и короткого замыканияТР ТС 004/2011, ТР ТС 020/2011 и знак EAC — что они покрывают

Вопросы и ответы

Частые вопросы

Сколько ждать трансформатор после аварии?
Зависит от пути. Аренда ДГУ или передвижной КТП даёт напряжение за срок от нескольких дней до 2 недель, трансформатор со склада или после капремонта — за 1–3 недели, если совпадают напряжения и группа соединения. Новый трансформатор под заказ — это изготовление плюс логистика: в примере статьи 20 недель до напряжения, из них около 12 недель изготовление в исполнении IEC.
Замена трансформатора в КТП: сколько времени занимает?
Сам монтаж трансформатора в действующую КТП с испытаниями и подачей напряжения в примере статьи заложен в 1 неделю (плановое допущение). Срок определяет не монтаж, а наличие трансформатора: со склада — 1–3 недели, новый — изготовление, испытания и доставка, в примере 20 недель.
Трансформатор в наличии или под заказ — что выбрать?
Если трансформатор со склада совпадает по мощности, напряжениям 10/0,4 кВ, группе соединения, uк и габаритам под КТП, это самый быстрый постоянный вариант. Если нет — ставьте его временно как мост и параллельно заказывайте новый под точную спецификацию. Статус «в наличии» на маркетплейсе заявляет продавец: проверяйте паспорт, протокол испытаний и документы на ввоз.
Замена трансформатора на подстанции на более мощный: нужны ли новые технические условия?
Если новая мощность больше разрешённой, уточните у сетевой компании, нужны ли новые ТУ. В Узбекистане при подключении свыше 50 кВт ТУ выдают за 3 рабочих дня (п. 16 ПКМ № 555, ред. 04.07.2026). В Казахстане порядок зависит от мощности до или свыше 200 кВт. Заявку подавайте сразу, параллельно с заказом трансформатора.
Аренда КТП или трансформатора на время изготовления нового — это реально?
Да, в Казахстане и Узбекистане ищут аренду КТП и передвижных подстанций, но предложение зависит от региона, поэтому проверьте наличие в первый день. Мощность моста считайте по ответственной нагрузке: для 300 кВт при cos φ 0,9 и загрузке 0,85 нужно 392,2 кВА, то есть трансформатор 400 кВА.
Ремонт трансформатора ТМГ или новый — что быстрее?
Ремонт имеет смысл, если повреждена обмотка, а магнитопровод и гофрированный бак целы. Объём работ становится ясен только после вскрытия бака; в статье ремонт заложен в 6–12 недель (плановое допущение). Поэтому новый трансформатор заказывают параллельно с дефектовкой: если ремонт удастся, отремонтированный ТМГ останется резервом.
Сколько стоит трансформатор после капитального ремонта?
Ориентир по объявлениям satu.kz на 27.10.2026: ТМ-400 10/0,4 кВ после капремонта — 1 400 000 тг со статусом «под заказ», новый ТМ/ТМГ 400/6(10)-0,4 — 2 023 605 тг со статусом «в наличии». Цены и наличие заявляют продавцы; перед оплатой нужны протоколы испытаний после ремонта.
Сколько идёт трансформатор из Китая в Ташкент или Алматы?
Ускоренный контейнерный поезд Сиань – Ташкент, по данным kun.uz от 04.01.2025, идёт 5–6 суток вместо прежних 8–10. Это время в пути при лучшем сценарии; в график закладывайте ещё сборку отправки, переход границы и таможню — в примере статьи на перевозку отведено 3 недели.

Читайте также

Похожие статьи

Габаритный чертёж масляного трансформатора 10 кВ в четырёх проекциях: бак с радиаторами, расширитель, три ввода ВН и выводы НН, размеры H, L и W

Закупка и выбор оборудования

Номинальный ток трансформатора: таблица 25–2500 кВА для 0,4 / 6 / 10 / 35 кВ, формула и сколько кВт

Номинальный ток трансформатора: таблица 25–2500 кВА для 0,4, 6, 10 и 35 кВ. У 1000 кВА — 1443 А на стороне 0,4 кВ и 57,7 А на 10 кВ, у 630 кВА — 909 А и 36,4 А. Формула I = S ÷ (√3 × U), перевод кВА в кВт и пример выбора вводного автомата и предохранителя.

Подробнее

Шкаф распределительного устройства 12 кВ Entogo в белой металлической оболочке: на фасаде терминал релейной защиты и мнемосхема, ниже отсек выключателя 630 А и кабельный отсек с вентиляционными решётками

Выбор и закупка

КРУ или КСО, или моноблок RMU: что выбрать для сети 6–10 кВ

КРУ с выкатными вакуумными выключателями берут для ГПП, ЦРП и крупных РП с токами 1000–3150 А и 25–31,5 кА; ячейки КСО — для РП и ТП 6–10 кВ до 630 А (1000 А) и 20 кА; моноблок RMU на 630 А и 20–25 кА — для ТП и КТП в кабельном кольце и телемеханики.

Подробнее

Ячейки КРУ 35 кВ с воздушной изоляцией и КРУЭ с газовой изоляцией — сравнение распределительных устройств 35 кВ

Выбор и закупка

КРУ 35 кВ: ячейки, КРУ или КРУЭ, вакуумный или элегазовый выключатель — выбор по току, Iк и высоте

Как выбрать ячейки КРУ 35 кВ: КРУ или КРУЭ, вакуумный или элегазовый выключатель. Расчёт на Ur 40,5 кВ: 6300 кВА — 103,9 А (ячейка 630 А), Sк 1000 МВА — Iк 15,6 кА и iуд 39,7 кА; на высоте 2000 м испытательное 95 кВ → 105,6 кВ; от чего зависит цена.

Подробнее

Запрос предложения

Пришлите техническое задание — ответим предложением и сроком поставки.
