Wymiana transformatora SN/nn po awarii trwa w 2026 r. od kilku dni do kilku lat — zależnie od tego, czy zasilanie przywraca rozwiązanie tymczasowe (agregat albo transformator z wynajmu), naprawa, czy nowa jednostka. Wąskim gardłem jest nowy transformator: Wspólne Centrum Badawcze Komisji Europejskiej (JRC, 2025) podaje dla kabli i transformatorów w UE 2–3 lata oczekiwania, Rystad Energy (maj 2026) — ponad 12 miesięcy dla większości transformatorów mocy, a Wood Mackenzie — średnio 30 tygodni dla transformatorów rozdzielczych w USA w II kwartale 2025 r. Entogo podaje dla katalogowych urządzeń IEC/CE ok. 12 tygodni produkcji; transport i montaż dochodzą osobno. W przykładzie z tego artykułu zakład zasilany z sieci 15 kV wraca do pełnej mocy po 22 tygodniach, a odbiory niezbędne przez cały ten czas zasila jednostka tymczasowa 630 kVA. Artykuł dotyczy transformatora należącego do odbiorcy — w stacji abonenckiej zakładu, budynku lub farmy PV — w polskich sieciach 15 i 20 kV. Jeśli zgasł transformator OSD w sieci osiedlowej, awarię zgłasza się pod numer 991, a wymianę prowadzi operator: Tauron, PGE, Enea, Energa lub Stoen.
Ile trwa wymiana transformatora w 2026 r.? Czas oczekiwania na nowy transformator
Czas wymiany to suma etapów, a najdłuższy z nich to zwykle produkcja nowej jednostki. Ceny, typowe parametry i ogólny czas dostawy transformatora przy planowanym zakupie omawia osobny artykuł; tutaj chodzi o sytuację, w której zasilania już nie ma. Opublikowane w latach 2025–2026 dane wyglądają tak:
| Źródło (data) | Segment | Rynek | Czas oczekiwania |
|---|---|---|---|
| JRC, Komisja Europejska (2025) | kable i transformatory, głównie sieć przesyłowa | UE | 2–3 lata |
| IEA (02.2025) | duże transformatory mocy | świat | do 4 lat; od 2021 r. prawie 2× dłużej |
| Rystad Energy (28.05.2026) | większość transformatorów mocy / największe | świat | ponad 12 mies. / ponad 24 mies. |
| Wood Mackenzie (15.10.2025) | transformatory mocy, II kw. 2025 | USA | średnio 128 tygodni |
| Wood Mackenzie za CRS (23.04.2026) | transformatory rozdzielcze, II kw. 2025 | USA | 30 tygodni (w 2024 r. ok. 2 lata) |
| Entogo (karta firmy, 2026) | katalogowe urządzenia IEC/CE | eksport, w tym UE | ok. 12 tygodni produkcji, termin w ofercie |
Trzy wnioski dla kupującego w Polsce. Po pierwsze, dane europejskie (JRC, IEA) dotyczą głównie dużych jednostek sieci przesyłowej — dla transformatorów rozdzielczych SN/nn nie ma publicznej polskiej statystyki, więc jedyną wiarygodną liczbą jest termin w konkretnej ofercie. Po drugie, Europa coraz częściej kupuje poza kontynentem: według Rystad Energy dostawcy spoza Europy mają już 42 % europejskiego importu transformatorów mocy. Po trzecie, presja nie słabnie — polski komentarz branżowy z sierpnia 2026 r. (e-magazyny.pl) za IEA przypomina, że zakup dużego transformatora mocy może wymagać nawet czterech lat, i opisuje model rezerwy transformatorowej z krajową rezerwą strategiczną. Kto ma uszkodzoną jednostkę dziś, nie może czekać na taką rezerwę, dlatego plan składa się z dwóch torów: zasilania tymczasowego na teraz i trwałej wymiany.
Awaria transformatora — co zrobić w pierwszych 48 godzinach?
Pierwsze dwie doby decydują o tym, czy harmonogram wyniesie tygodnie, czy miesiące. Kolejność czynności w stacji abonenckiej:
- Bezpieczeństwo i odłączenie. Pole SN wyłączone i uziemione, transformator odłączony; prace przy urządzeniach SN wykonują osoby ze świadectwem kwalifikacyjnym na stanowisku eksploatacji lub dozoru (rozporządzenie MKiŚ z 1.07.2022 r., Dz.U. 2022 poz. 1392, § 4 ust. 1).
- Diagnoza. Pomiary rezystancji izolacji i uzwojeń, przekładni, analiza gazów rozpuszczonych w oleju (DGA) — odpowiadają na pytanie: naprawa czy nowa jednostka.
- Bilans odbiorów niezbędnych. Które obwody muszą działać (procesy ciągłe, chłodnie, serwerownia, oświetlenie awaryjne) i ile kW pobierają w szczycie — to podstawa doboru zasilania tymczasowego.
- Zdjęcie tabliczki znamionowej i pomiar stanowiska. Moc, przekładnia, grupa połączeń, napięcie zwarcia, zakres regulacji, masa, wymiary, rozstaw kół, typ przepustów — to gotowa specyfikacja nowej jednostki.
- Telefon do OSD. Jeśli układ pomiarowy jest po stronie SN lub stacja ma plomby operatora, OSD musi uczestniczyć przy ponownym załączeniu — termin wizyty warto ustalić od razu.
- Równoległe zapytania. Jednocześnie: wynajem agregatu lub transformatora tymczasowego, wycena naprawy i oferty na nową jednostkę z terminem „na plac budowy”.

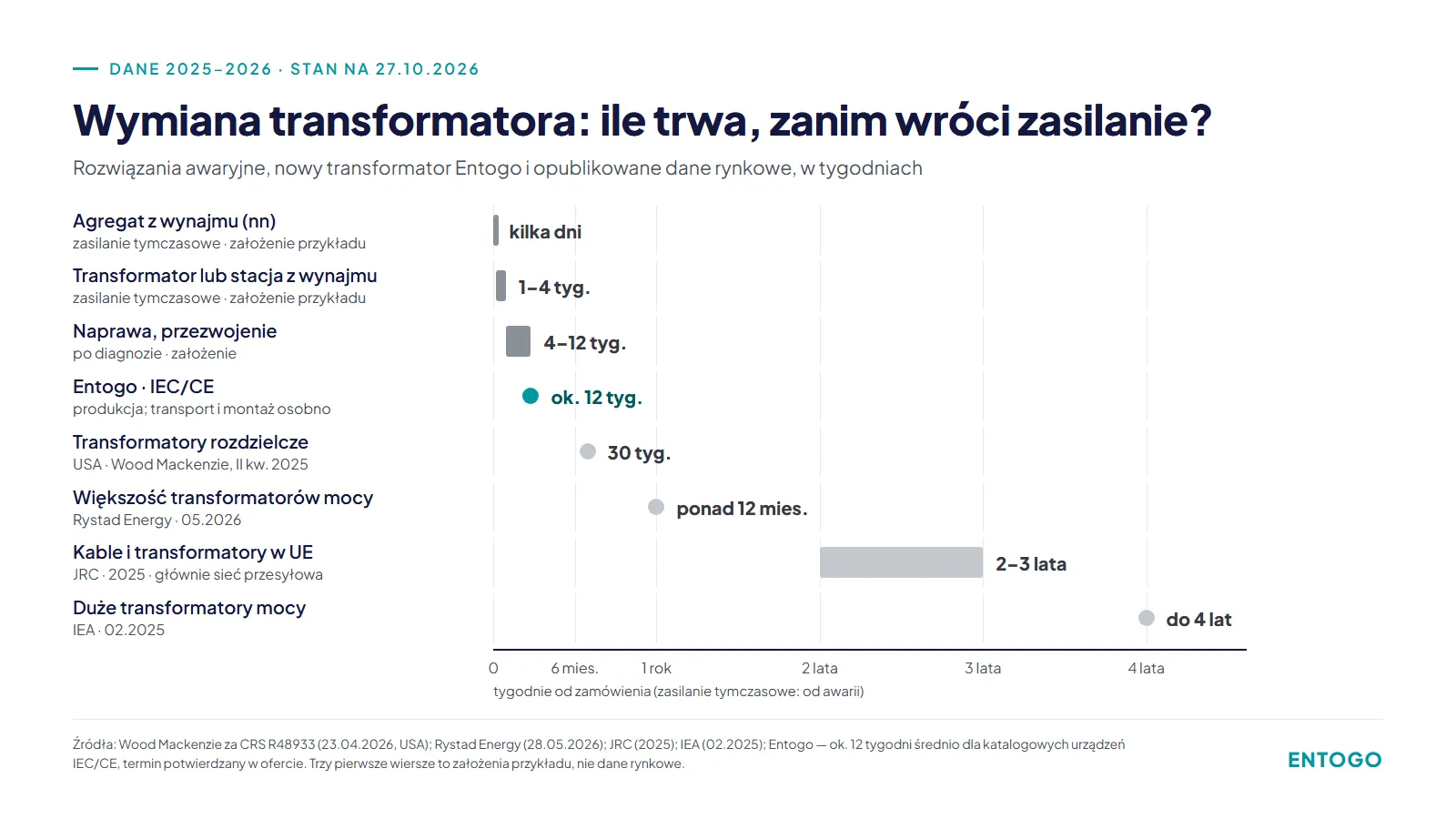

Transformator od ręki, z wynajmu czy z naprawy — co najszybciej przywróci zasilanie?
Ścieżki uszeregowane według czasu do podania napięcia. Czasy z dopiskiem „założenie” to rzędy wielkości przyjęte w tym artykule do planowania — należy je zastąpić terminami konkretnych wykonawców; pozostałe pochodzą ze źródeł podanych wyżej.
| Ścieżka | Czas do zasilania | Koszt i ryzyko | Kiedy stosować |
|---|---|---|---|
| Agregat prądotwórczy z wynajmu na szynach nn | kilka dni (założenie) | czynsz, paliwo, hałas; moc ograniczona do mocy agregatu | natychmiast, dla odbiorów niezbędnych |
| Transformator lub mobilna stacja z wynajmu | 1–4 tygodnie (założenie: dostępność i prace po stronie SN) | czynsz, prace SN, uzgodnienie z OSD | gdy zasilanie tymczasowe ma działać miesiącami |
| Transformator od ręki z magazynu dystrybutora | 1–4 tygodnie (założenie) | tylko przy zgodnej mocy, przekładni, uk, wymiarach i Tier 2 | gdy tabliczka i stanowisko pasują 1:1 |
| Transformator używany | 2–8 tygodni z badaniami (założenie) | nieznana historia obciążeń; potrzebne protokoły i DGA | jako jednostka tymczasowa lub w mniej ważnej stacji |
| Naprawa, przezwojenie | 4–12 tygodni od diagnozy (założenie) | zakres znany dopiero po rozbiórce | rdzeń i kadź sprawne, uszkodzone uzwojenie |
| Nowy transformator — Entogo, IEC/CE | ok. 12 tygodni produkcji + transport i montaż | termin potwierdzany w ofercie | trwała wymiana |
| Nowy transformator — dane rynkowe | 30 tygodni (rozdzielcze, USA) do 2–3 lat (UE, JRC) | zależnie od producenta i obłożenia | planowanie rezerwy i zakupów |
Agregat i transformator z wynajmu
Wynajem agregatów prądotwórczych, transformatorów i mobilnych stacji SN/nn jest w Polsce usługą dostępną lokalnie. Agregat podłącza się do szyn nn rozdzielnicy — omija stronę SN, więc nie wymaga prac przy polu SN ani wizyty OSD przy układzie pomiarowym na SN; wymaga natomiast blokady wykluczającej pracę równoległą z siecią. Ma jednak koszt paliwa i limit mocy, dlatego zasila odbiory niezbędne, a nie cały zakład. Transformator z wynajmu wpięty w istniejące pole SN pracuje z sieci, ale wymaga dopasowania przekładni (15,75/0,42 lub 21/0,42 kV), grupy Dyn5 i prac łączeniowych po stronie SN.
Transformator od ręki — kiedy jednostka z magazynu pasuje
„Transformator od ręki” lub „na stanie” rozwiązuje problem tylko wtedy, gdy zgadzają się wszystkie parametry z tabliczki: moc, przekładnia, grupa połączeń, napięcie zwarcia uk, zakres regulacji, wymiary i masa. Jednostka 1000 kVA z uk 4 % zamiast 6 % podnosi prąd zwarciowy na szynach nn z ok. 24,1 kA do ok. 36,1 kA — a wtedy trzeba sprawdzać wytrzymałość rozdzielnicy nn. Obliczenia prądów i strat dla typowych mocy zestawia artykuł transformator 630 kVA i 1000 kVA — dane techniczne.
Ile trwa naprawa transformatora
Naprawa ma sens, gdy uszkodzenie ogranicza się do uzwojeń, a rdzeń i kadź są sprawne. Jej wada to niepewność: zakres poznaje się po rozbiórce, więc termin z wyceny wstępnej jest orientacyjny. Rozsądne jest zamówienie nowej jednostki równolegle i decyzja po rozbiórce.
Który producent dostarczy transformator najszybciej?
Najszybciej dostarczy ten producent, który ma wolne moce w harmonogramie produkcji i kontroluje materiały: blachę elektrotechniczną, miedź lub aluminium, kadź, izolatory. Rynek podaje dziś przedziały od 30 tygodni (transformatory rozdzielcze w USA, II kw. 2025 r.) do 2–3 lat (kable i transformatory w UE według JRC). Na tym tle Entogo podaje dla urządzeń produkowanych na rynki eksportowe, w tym na rynek UE: ok. 12 tygodni średnio dla urządzeń katalogowych IEC/CE, termin potwierdzany w ofercie. To czas produkcji — transport, odprawa i montaż są osobnymi etapami harmonogramu, a każdy tydzień produkcji to tydzień dłuższej pracy jednostki tymczasowej.
Skąd ta różnica: Entogo produkuje we własnej fabryce w Chinach (zakład o powierzchni ok. 20 000 m²) z pionowo zintegrowanym łańcuchem produkcji i dostaw, co daje bezpośrednią kontrolę nad planowaniem produkcji i przepływem materiałów. Według danych firmy termin dotyczy zarówno wyrobów standardowych, jak i rozwiązań dostosowanych do projektu; dla wykonań niekatalogowych termin potwierdza oferta. Szczegóły zaplecza produkcyjnego opisuje strona produkcja i czasy realizacji. Granica jest prosta: termin dotyczy produkcji na zamówienie, a nie dostawy z magazynu — gdy zasilanie potrzebne jest w ciągu dni, rozwiązaniem tymczasowym pozostaje agregat, wynajem lub naprawa, a nowy transformator olejowy hermetyczny 40–3150 kVA jest trwałym rozwiązaniem zamawianym równolegle. Zapytanie z danymi z tabliczki znamionowej można wysłać przez formularz kontaktowy.
Szybka dostawa transformatora — jak skrócić czas oczekiwania na nową jednostkę?
Producent nie skróci produkcji, ale kupujący może usunąć wszystko, co ją wydłuża. Co sprawdzić przed wysłaniem zamówienia:
| Czynnik | Co ustalić | Co opóźnia, gdy brakuje | Jak sprawdzić |
|---|---|---|---|
| Moc znormalizowana | 400, 630, 800, 1000, 1250 kVA zamiast mocy nietypowej | nowy projekt elektryczny | karta katalogowa producenta |
| Przekładnia i grupa | 15,75/0,42 kV lub 21/0,42 kV, Dyn5 | wykonanie specjalne, np. przełączalne | tabliczka uszkodzonej jednostki |
| Napięcie zwarcia uk | to samo co w jednostce uszkodzonej (4 % lub 6 %) | ponowne obliczenia zwarciowe i zabezpieczeń | tabliczka + dokumentacja stacji |
| Regulacja | ±2×2,5 % lub ±3×2,5 % — jak dotąd | zmiana przełącznika zaczepów | tabliczka, standard OSD |
| Wyposażenie katalogowe | zabezpieczenie hermetyczne, termometr, przepusty jak dotąd | zakup osprzętu spoza standardu | lista wyposażenia w ofercie |
| Zamrożona specyfikacja | jedna rewizja, podpisana przed zamówieniem | każda zmiana wraca do biura konstrukcyjnego | data i numer rewizji w zamówieniu |
| Szybkie uzgodnienie rysunku | jedna osoba decyzyjna, odpowiedź w ciągu kilku dni roboczych | zamówienie przesuwa się w kolejce produkcyjnej | termin uzgodnienia wpisany w harmonogram |
| Próby wyrobu | próby wyrobu wg PN-EN IEC 60076-1; badania świadkowane tylko gdy niezbędne | rezerwacja terminu stacji prób i inspektora | zakres badań w ofercie |
| Formalności równoległe | wizyta OSD przy plombach, wykonawca montażu, dźwig | gotowy transformator czeka na plac | daty potwierdzone przed wysyłką |
Najwięcej czasu oszczędzają dwie rzeczy. Pierwsza to kopiowanie parametrów z tabliczki zamiast „optymalizacji przy okazji” — każda zmiana mocy oznacza nowe obliczenia, a zwiększenie mocy przyłączeniowej to osobna procedura u OSD, która nie mieści się w harmonogramie awaryjnym. Pełną metodę doboru mocy opisuje artykuł dobór transformatora do mocy przyłączeniowej. Druga to wymiar i masa: jednostka musi wjechać do istniejącej komory lub kontenera, inaczej dochodzi przebudowa stacji.
Czy transformator zastępczy musi spełniać Ekoprojekt Tier 2?
Co do zasady tak: od 1 lipca 2021 r. nowy transformator średniej mocy wprowadzany do obrotu w UE musi spełniać limity strat Tier 2. Rozporządzenie Komisji (UE) 2019/1783 z 1 października 2019 r. (załącznik pkt 1 lit. a ppkt iii, dodający akapity do pkt 1 załącznika I rozporządzenia (UE) nr 548/2014) przewiduje jednak wyjątek dla wymiany 1:1: gdy instalacja jednostki Tier 2 wiązałaby się z nieproporcjonalnymi kosztami, transformator zastępczy musi wyjątkowo spełnić tylko wymagania Tier 1 dla danej mocy znamionowej. Koszty są nieproporcjonalne, jeśli wymiana całej stacji lub nabycie albo wynajem dodatkowej powierzchni kosztowałyby więcej niż wartość bieżąca netto dodatkowych strat, których uniknęłaby jednostka Tier 2. Producent, importer lub upoważniony przedstawiciel ujmuje uzasadnienie w dokumentacji technicznej (adres zamawiającego, stacja, analiza kosztów) i powiadamia właściwy krajowy organ nadzoru rynku (stan prawny na 27.10.2026 r.).
Limity z tabeli I.1 rozporządzenia (UE) nr 548/2014 dla transformatorów olejowych trójfazowych (uzwojenie SN Um ≤ 24 kV, uzwojenie nn Um ≤ 3,6 kV):
| Moc znamionowa (kVA) | Tier 1 — P0 maks. (W) | Tier 1 — Pk maks. (W) | Tier 2 — P0 maks. (W) | Tier 2 — Pk maks. (W) |
|---|---|---|---|---|
| 400 | 430 | 4600 | 387 | 3250 |
| 630 | 600 | 6500 | 540 | 4600 |
| 800 | 650 | 8400 | 585 | 6000 |
| 1000 | 770 | 10 500 | 693 | 7600 |
Wyjątek nie jest skrótem czasowym — wymaga dokumentacji, a jednostka Tier 1 ma wyższe straty przez całe życie. Dla 1000 kVA przy współczynniku obciążenia β = 0,5 (wartość średniokwadratowa) różnica wynosi ΔE = (0,077 kW + 2,9 kW × 0,5²) × 8760 h = 0,802 kW × 8760 h = 7025,5 kWh rocznie. Wzory i kapitalizację strat opisuje artykuł straty jałowe i obciążeniowe transformatora.
Dodatkowa roczna energia strat jednostki Tier 1 zamiast Tier 2 (1000 kVA)
dE = (dP0 + dPk * beta^2) * 8760
dE = kWh

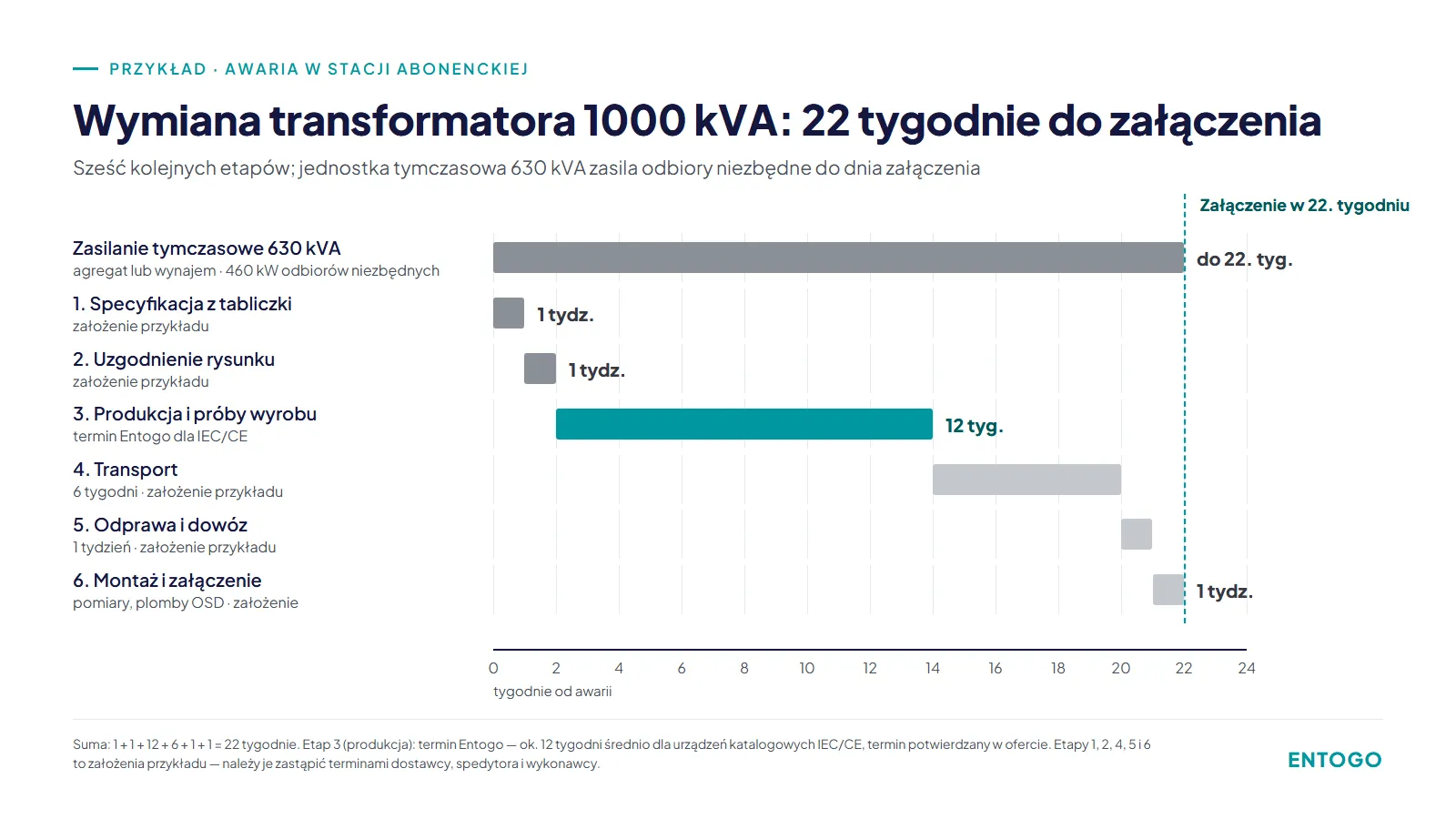

Przykład: awaria transformatora 1000 kVA w stacji abonenckiej 15 kV — ścieżka krytyczna
Zakład produkcyjny ma stację abonencką zasilaną z sieci 15 kV operatora. Pracuje w niej transformator olejowy hermetyczny 1000 kVA, 15,75/0,42 kV, Dyn5, uk = 6 %. Po wyładowaniu atmosferycznym zadziałało zabezpieczenie transformatora hermetycznego, a analiza DGA wskazała łuk w uzwojeniu — decyzja: nowa jednostka. Odbiory niezbędne pobierają w szczycie 460 kW przy cos φ = 0,93. Czasy specyfikacji, uzgodnienia rysunku, transportu, odprawy i montażu to założenia przykładu; czas produkcji to termin Entogo dla katalogowych urządzeń IEC/CE.
S = P ÷ cos φ ÷ k · I = S ÷ (√3 · U) · Ik ≈ In ÷ uk
- Jednostka tymczasowa (tydzień 0): S = 460 kW ÷ 0,93 = 494,6 kVA; przy docelowym obciążeniu k = 0,8: 494,6 kVA ÷ 0,8 = 618,3 kVA → najbliższa moc znormalizowana 630 kVA (agregat lub transformator z wynajmu).
- Prąd jednostki tymczasowej po stronie nn: I = 630 kVA ÷ (√3 × 0,4 kV) = 630 ÷ 0,6928 = 909,3 A → kable tymczasowe i wyłącznik co najmniej 1000 A.
- Specyfikacja z tabliczki (tydzień 0–1, 1 tydzień): 1000 kVA, 15,75/0,42 kV, Dyn5, uk = 6 %, ±3×2,5 %, Tier 2, wymiary nie większe niż dotychczasowe. Prąd znamionowy pozostaje I = 1000 kVA ÷ (√3 × 0,4 kV) = 1443,4 A, a prąd zwarciowy Ik ≈ 1443,4 A ÷ 0,06 = 24 057 A ≈ 24,1 kA — zabezpieczenia nn bez zmian.
- Uzgodnienie rysunku i karty katalogowej (tydzień 1–2, 1 tydzień).
- Produkcja i próby wyrobu (tydzień 2–14, 12 tygodni).
- Transport do Polski (tydzień 14–20, 6 tygodni) oraz odprawa celna i dowóz na plac (tydzień 20–21, 1 tydzień).
- Montaż, pomiary pomontażowe, plomby OSD i załączenie (tydzień 21–22, 1 tydzień).
- Suma ścieżki krytycznej: T = 1 + 1 + 12 + 6 + 1 + 1 = 22 tygodnie; jednostka 630 kVA pracuje przez cały ten okres.
Moc jednostki tymczasowej dla odbiorów niezbędnych
S = P / (cosphi * k)
S = kVA
Prąd znamionowy jednostki tymczasowej po stronie nn
I = S / (sqrt(3) * U)
I = A
Ścieżka krytyczna wymiany — suma etapów (tygodnie)
T = t_spec + t_rys + t_prod + t_transport + t_odprawa + t_montaz
T = tyg
Ścieżka krytyczna wymiany transformatora 1000 kVA w stacji abonenckiej 15 kV: 22 tygodnie od awarii do załączenia. Etap produkcji — termin Entogo dla IEC/CE; pozostałe etapy to założenia przykładu.
Wniosek z przykładu: o całkowitym czasie decyduje produkcja (12 z 22 tygodni), ale aż 10 tygodni to etapy zależne od kupującego, spedytora i wykonawcy. Każdy tydzień zaoszczędzony na specyfikacji i uzgodnieniu rysunku to tydzień krócej pracy jednostki tymczasowej.
Najczęstsze błędy przy awaryjnej wymianie transformatora
- Zamówienie „15/0,4 kV” bez przekładni w stanie jałowym. Jeśli dostawca wykona 15,75/0,4 kV zamiast 15,75/0,42 kV, napięcie nn w stanie jałowym spada z 420 V do 400 V, czyli o ok. 4,8 %. Właściwą przekładnię podaje tabliczka uszkodzonej jednostki i standard OSD — sprawdza ją pomiar przekładni w próbach wyrobu.
- Zmiana uk z 6 % na 4 %. Dla 1000 kVA prąd zwarciowy na szynach nn rośnie z ok. 24,1 kA do 1443,4 A ÷ 0,04 = ok. 36,1 kA. Weryfikują to obliczenia zwarciowe wg PN-EN 60909-0 i dane znamionowe rozdzielnicy nn.
- Jednostka tymczasowa na pełną moc szczytową. 780 kW ÷ 0,93 ÷ 0,8 = 1048,4 kVA wymusza jednostkę tymczasową 1250 kVA, trudniej dostępną i droższą w wynajmie; dla 460 kW odbiorów niezbędnych wystarcza 630 kVA (S = P ÷ cos φ ÷ k).
- Termin „z fabryki” zamiast „pod napięciem”. W przykładzie 12 tygodni produkcji to 22 tygodnie do załączenia. Kontrolą jest harmonogram ze wszystkimi etapami, podpisany przez dostawcę, spedytora i wykonawcę.
- Założenie, że jednostka Tier 2 zmieści się w starym kontenerze. Jeśli nie wejdzie, dochodzi przebudowa stacji albo wyjątek z rozporządzenia (UE) 2019/1783 z dokumentacją i powiadomieniem organu nadzoru rynku. Sprawdzeniem jest rysunek wymiarowy porównany z pomiarem komory przed zamówieniem.
Co wpisać do zapytania ofertowego na pilny transformator — lista kontrolna
- Moc i typ — z tabliczki (np. 1000 kVA, olejowy hermetyczny lub suchy żywiczny); różnice typów opisuje artykuł transformator suchy czy olejowy.
- Przekładnia w stanie jałowym, grupa połączeń, regulacja — np. 15,75/0,42 kV, Dyn5, ±3×2,5 %; źródło: tabliczka, warunki przyłączenia, standard techniczny OSD.
- Napięcie zwarcia uk — identyczne jak w uszkodzonej jednostce; reguła: Ik ≈ In ÷ uk, źródło: dokumentacja stacji.
- Straty — deklarowane P0 i Pk w W, co najmniej Tier 2 wg tabeli I.1 rozporządzenia (UE) nr 548/2014 (straty jałowe i obciążeniowe); przy wyjątku 1:1 — uzasadnienie do dokumentacji technicznej.
- Wymiary i masa maksymalne — z pomiaru komory lub kontenera, z rozstawem kół i położeniem przepustów.
- Wyposażenie — zabezpieczenie hermetyczne, termometr, typ przepustów, tabliczka po polsku; bez akcesoriów spoza katalogu, jeśli nie są niezbędne.
- Badania — próby wyrobu wg PN-EN IEC 60076-1 z protokołami; badania świadkowane tylko wtedy, gdy wymaga ich umowa lub ubezpieczyciel.
- Termin — osobno produkcja i termin „na plac budowy”, Incoterms, kraj pochodzenia, sposób rozładunku (czas dostawy bez transportu nie wystarcza do planu).
- Dokumenty — karta katalogowa, rysunek wymiarowy z masą, DTR, deklaracja zgodności UE, warunki gwarancji.
Rola Entogo
Entogo Inc. to kanadyjska firma z siedzibą w Toronto. Podstawowa gama własnej produkcji powstaje we własnej fabryce w Chinach; producent, kraj pochodzenia, zakres techniczny, certyfikacja i warunki handlowe są potwierdzane dla każdego zamówienia. W edycji UE transformatory są projektowane według IEC/EN, 50 Hz, z oznakowaniem CE i deklaracją zgodności UE, o stratach Ekoprojekt Tier 2 i konfigurowane pod specyfikację projektu — np. 15,75/0,42 kV lub 21/0,42 kV, Dyn5, ±3×2,5 %. Inne certyfikaty są dostępne na życzenie, a inspekcję strony trzeciej lub odbiór fabryczny z udziałem klienta uzgadnia się w ofercie.
Czas realizacji: ok. 12 tygodni średnio dla urządzeń katalogowych IEC/CE, termin potwierdzany w ofercie; gwarancja wynosi co najmniej 36 miesięcy, a odpowiedź na zapytanie przychodzi w ciągu jednego dnia roboczego. W ofercie są m.in. transformatory olejowe hermetyczne i kontenerowe stacje transformatorowe SN/nn. Do zapytania ofertowego wystarczy zdjęcie tabliczki znamionowej uszkodzonej jednostki i wymiary stanowiska.
Podsumowanie
Wymiana transformatora po awarii to dwa równoległe tory: zasilanie tymczasowe uruchamiane w ciągu dni (agregat lub transformator z wynajmu, dobrany na odbiory niezbędne, np. 630 kVA dla 460 kW) i trwała wymiana planowana w tygodniach. Przy danych rynkowych od 30 tygodni do 2–3 lat o czasie decyduje wybór producenta z krótkim terminem produkcji, a o reszcie — dyscyplina kupującego: specyfikacja skopiowana z tabliczki, szybkie uzgodnienie rysunku, standardowe próby wyrobu i formalności z OSD załatwione przed przyjazdem transformatora. W przykładzie daje to 22 tygodnie od awarii do załączenia.
